一、本周工作内容



1 、本周会议情况

(1)项目剩余资金落实及工作安排商讨会



2 、本周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。



3 、本周现场工作内容

(1)活动中心:卫生间贴砖完成30%;3层防护网骨架及网安装。

(2)公寓楼:卫生间墙面贴砖完成95%,地面贴砖完成60%;阳台贴砖完成95%;楼梯贴砖基本完成;屋面填土完成30%。

(3)教学楼:吊顶灯具安装完成30%;多联机空调系统风口安装;楼梯贴砖完成90%;走道贴砖完成80%;外墙仿真石漆基本完成;屋面填土完成20%。

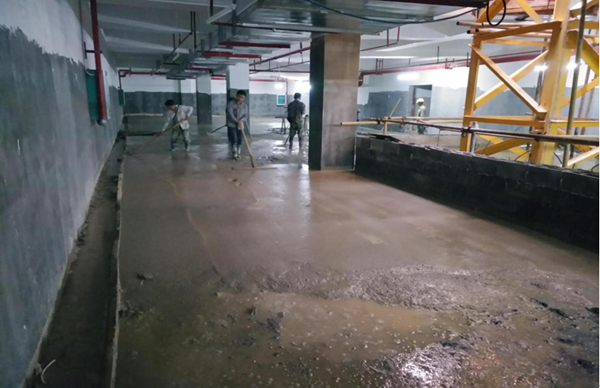

(4)地下室:地下室清理;设备及线路敷设;找平完成。

(5)协调处理施工过程中存在的问题。



4 、安全、文明施工、环境管理情况

(1)现场安全文明施工;工人佩戴安全、帽安全鞋、安全手套;

(2)现场工完场清及材料清理;

(3)现场垃圾粉尘控制符合规范;

(4)安全教育培训;

(5)噪声、光污染等管理控制。



5 、报批报建工作

(1)正式用电:设计院对配电方案进行内部审核,编制预算。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)征地工作审批表及协议书请业主尽快办理签字盖章手续。

(4)大门开口待业主方提供缴费发票给我方后,去规划局取回相关证明。



二、下周工作计划



1 、拟召开会议

(1)项目周例会



2 、设计工作

(1)设计人员根据现场出现的问题进行答复处理。



3 、现场工作

(1)活动中心:卫生间贴砖完成50%;3层防护网安装完成50%。

(2)公寓楼:卫生间地面贴砖完成70%;阳台贴砖完成95%;楼梯贴砖完成。

(3)教学楼:室内开工及线盒安装;多联机空调系统风口安装;楼梯贴砖完成;走道贴砖完成90%;屋面填土完成20%。

(4)地下室:地下室清理;设备及线路敷设。

(5)协调处理施工过程中存在的问题。



4 、报批报建工作

(1)正式用电:设计院对配电方案进行内部审核,预算完成。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)征地工作审批表及协议书请业主尽快办理签字盖章手续。

(4)大门开口待业主方提供缴费发票给我方后,去规划局取回相关证明。



三、主要存在问题采取措施

(1)活动中心精装修费用大约300万元左右不含在合同范围内,我方已发函给党校,待得到明确答复及签署相应的补充协议后,我方将继续开展活动中心的精装修工作,目前发函日期已过,请业主方重视该函的时效性问题。

(2)根据五象管委会所发的文件指示,未来两周内受东盟影响,大型车辆如:混凝土车、泥头车未经允许不得上路,工地施工作业受限,现场的土方回填无法继续按期开展工作,进度会有所放缓。

(3)业主方尽快落实剩余资金问题,确保现场工作继续顺利推进。
