一、本周工作内容



1 、本周会议情况

(1)项目目前进展及下一步推进工作会议。



2 、本周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。



3 、本周现场工作内容

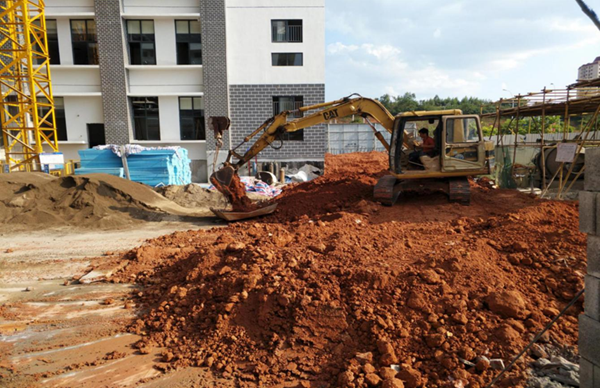

(1)活动中心:卫生间贴砖完成90%;楼梯贴砖完成90%;铝合金窗配件安装完成;屋面覆土完成30%。

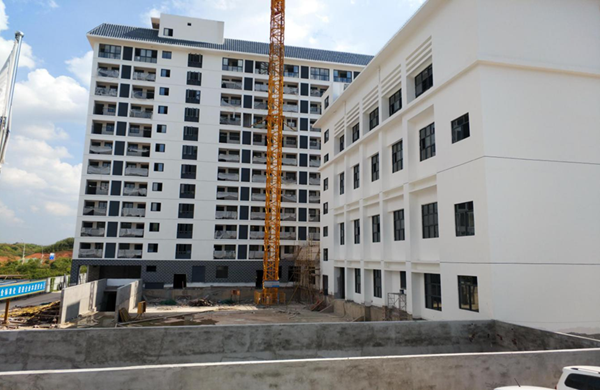

(2)公寓楼:卫生间地面贴砖完成95%;阳台贴砖完成;三层以上走廊及公共部位贴砖完成;护窗栏杆安装完成90%;铝合金窗配件安装完成;墙面腻子施工;屋面填土基本完成。

(3)教学楼:室内开关及线盒安装完成70%;二层以上走道贴砖完成;屋面填土基本完成;外墙防真石漆完成;护窗栏杆安装完成;铝合金窗配件安装完成。

(4)地下室:人防设备安装及水电线路敷设。

(5)协调处理施工过程中存在的问题。



4 、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场工完场清及材料清理;

(3)现场垃圾粉尘控制符合规范;

(4)噪声、光污染等管理控制。



5 、报批报建工作

(1)正式用电:配电方案及预算书已提交业主方,现正在进行审核中。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)征地工作审批表及协议书请业主尽快办理签字盖章手续。

(4)大门开口待业主方提供缴费发票给我方后,去规划局取回相关证明。



二、下周工作计划



1 、拟召开会议

(1)项目周例会



2 、设计工作

(1)设计人员根据现场出现的问题进行答复处理。



3 、现场工作

(1)活动中心:卫生间贴砖完成;楼梯贴砖完成;屋面覆土完成。

(2)公寓楼:卫生间地面贴砖完成;踢脚线修补;二层公共部位贴砖完成;护窗栏杆安装完成;墙面面层腻子完成30%;屋面填土完成。

(3)教学楼:室内开关及线盒安装基本完成;屋面填土完成;铝合金窗配件安装完成;木地板施工。

(4)地下室:人防设备安装及水电线路敷设。

(5)协调处理施工过程中存在的问题。



4 、报批报建工作

(1)正式用电:配电方案及预算书已提交业主方,现正在进行审核中。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)征地工作审批表及协议书请业主尽快办理签字盖章手续。

(4)大门开口待业主方提供缴费发票给我方后,去规划局取回相关证明;

(5)了解项目排污申报。



三、主要存在问题采取措施

(1)活动中心精装修费用大约300万元左右不含在合同范围内,我方已发函给党校,待得到明确答复及签署相应的补充协议后,我方将继续开展活动中心的精装修工作,目前发函日期已过,请业主方重视该函的时效性问题。

(2)十一前落实剩余项目资金的函及附件已送业主方签收,请业主方按规定时间答复。

(3)分体空调进场施工的函已发送业主方签收,具体的事项及项目信息已在函中明确。

(4)国庆中秋将至,由于项目剩余资金尚未落实,参建各方应各尽其责配合做好维稳工作。
