一、本周工作内容

1 、本周会议情况

2 、本周设计工作内容

(1)钢化雨蓬设计修改及调整。

3 、本周现场工作内容

(1)活动中心:卫生间贴砖完成;卫生间洁具安装;楼梯贴砖完成;屋面覆土完成。

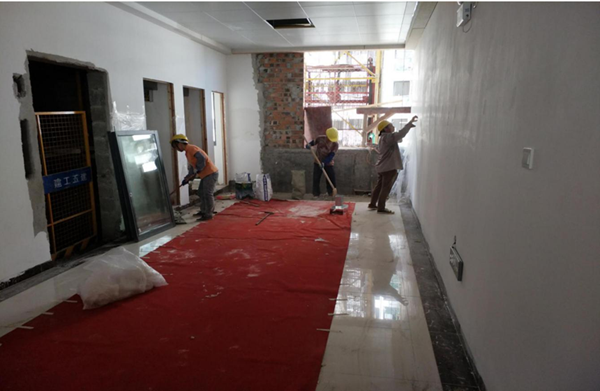

(2)公寓楼:卫生间地面贴砖完成;踢脚线修补完成;护窗栏杆安装完成;墙面腻子施工完成40%;水电线盒开关插座完成30%;屋面填土完成。

(3)教学楼:室内开关及线盒安装完成;铝合金窗配件安装完成;卫生间洁具安装;屋面覆土完成;楼层清理。

(4)地下室:人防设备安装及水电线路敷设。

(5)协调处理施工过程中存在的问题。

4 、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场工完场清及材料清理;

(3)现场垃圾粉尘控制符合规范;

(4)噪声、光污染等管理控制。

5 、报批报建工作

(1)正式用电:配电方案及预算书已提交业主方,现正在进行审核中。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)征地工作审批表及协议书业主方已办理签字盖章手续并移交拆迁办。

(4)大门开口业主方携缴费发票去对接规划局,取相关证明;

(5)已了解办理雨污排放的工程规划许可证的相关要求,正在准备收集材料;

(6)办理安全文明措施费退费手续。

二、下周工作计划

1 、拟召开会议

2 、设计工作

(1)设计人员根据现场出现的问题进行答复处理。

3 、现场工作

(1)活动中心:楼层清理;

(2)公寓楼:墙面面层腻子完成45%;水电线盒开关插座完成35%;楼层清理。

(3)教学楼:楼层清理。

(4)地下室:人防设备安装及水电线路敷设。

(5)协调处理施工过程中存在的问题。

4 、报批报建工作

(1)正式用电:配电方案及预算书已提交业主方,现正在进行审核中。

(2)正式用水报装:报装合同业主方正在走流程,请尽快处理。

(3)收集雨污排放的工程规划许可证的相关材料。

三、主要存在问题采取措施

(1)活动中心精装修费用大约300万元左右不含在合同范围内,我方已发函给党校,待得到明确答复及签署相应的补充协议后,我方将继续开展活动中心的精装修工作,目前发函日期已过,请业主方重视该函的时效性问题。

(2)十一前落实剩余项目资金的函及附件已送业主方签收,请业主方按规定时间答复。

(3)下周国庆中秋双节,大部分工人回去过节,施工进度会将会放缓,须重视做好期间安全防范工作。
