区直工委党校项目周报

第025期(2016.05.28-2016.06.03)

编制日期:2016年06月03日





一、本周工作内容

1、本周会议情况

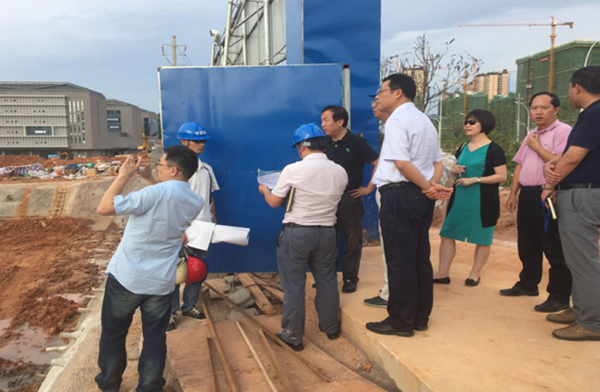

(1)项目周例会

2、本周设计工作内容



3、本周现场工作内容

(1)基坑多余土方转运;

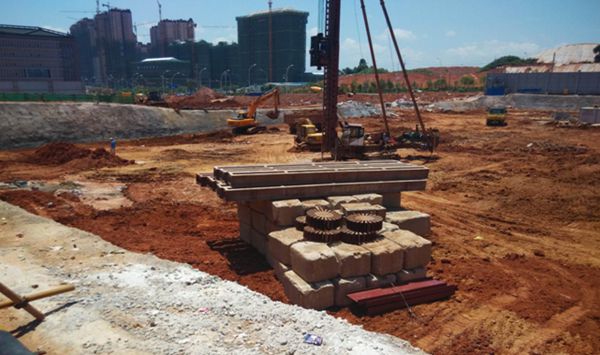

(2)教学楼搅拌桩施工并完成;

(3)学员活动中心CFG桩施工并完成;

(4)边坡顶截水沟及基坑排水沟砌筑;

(5)检测单位静载配重及设备进场。

4、征地工作

(1)与征地组沟通加快开展公告征地手续。

5、报批报建工作

(1)人防图纸审图完成,加晒图纸准备备案资料;

(2)工程规划许可证相关的城市配套费、白蚁防治费、规划局绘图费、公告费均已转账完成,凭发票到规划局获取工程规划许可证复印件;

(3)按防雷初审意见修改并提交至防雷办复查。

(4)消防审查资料准备。

二、下周工作计划

1、拟召开会议

(1)项目周例会

2、设计工作



3、现场工作

(1)现场安全文明施工及现场布置;

(2)加快完善基坑排水沟及边坡顶截水沟设置;

(3)检测单位进场并组装调试机械设备,开始进行搅拌桩的检测工作;

(4)塔吊基础施工;

(5)承台基础土方开挖及转运。

4、征地工作

(1)五象管委会牵头召集征地组及各方人员协调沟通征地事宜。

5、报批报建工作

(1)办理人防图纸备案;

(2)办理消防图纸审查;

(3)办理防雷图纸备案。

三、主要存在问题

(1)国土厅《农用地转用和土地征收实施方案》批复持续时间过长,影响了后续土地相关手续的办理。

(2)由于桩基检测单位进场不及时,影响基础施工进度。
