一、本周工作内容

1、本周会议情况

1)项目周例会

2、本周设计工作内容



3、本周现场工作内容

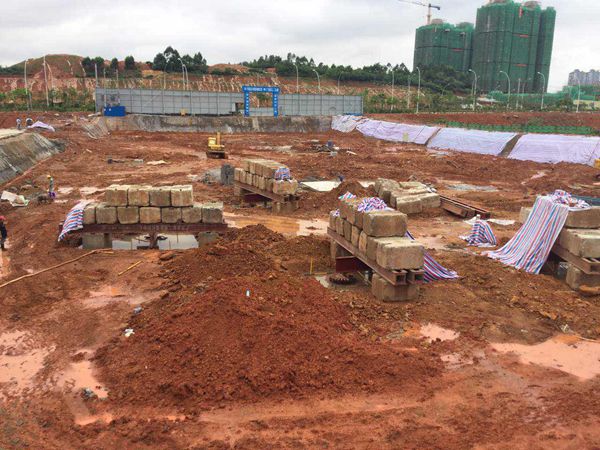

1)完善基坑排系统设置及积水抽排;

2)基坑土方开挖;

3)砖胎模砌筑;

4)基坑临边防护栏杆完善;

5)搅拌桩复合地基及静载检测实验;

4、征地工作

1)沟通良庆区领导,拆迁办征地公告已经有进展,已经约谈村民。

5、报批报建工作

1)人防图纸审查备案完成;

2)消防图纸审查中;

3)防雷图纸审查备案完成;

4质量安全监督备案材料准备中

5)海绵城市资料准备中。

二、下周工作计划

1、拟召开会议

1)项目周例会

2、设计工作



3、现场工作

1)完善基坑排系统设置;

2)基坑土方开挖;

3)砖胎模砌筑;

4CFG桩、搅拌桩检测;

5)底板防水施工;

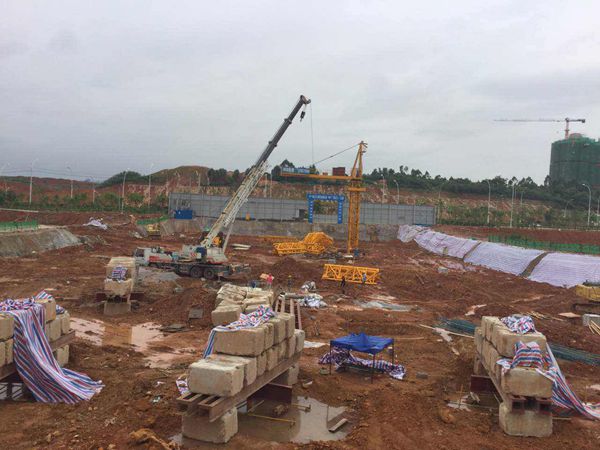

6)塔吊安装及调试。

4、征地工作

1)跟踪拆迁办办理公告征地手续及征地事宜。

5、报批报建工作

1)提交质量安全监督备案资料;

2)消防图纸审查备案跟踪;

3)施工许可证资料准备;

4)提交海绵城市备案资料。

三、主要存在问题

1)国土厅《农用地转用和土地征收实施方案》批复持续时间过长,影响了后续土地相关手续的办理。

2)由于暴雨影响桩基检测及基础施工进度。
