区直工委党校项目周报
第029期(2016.06.25-2016.07.01)
一、本周工作内容
1、本周会议情况
(1)项目周例会
2、本周设计工作内容
(1)补充完善基础图纸地梁定位尺寸,及优化独立承台。
3、本周现场工作内容

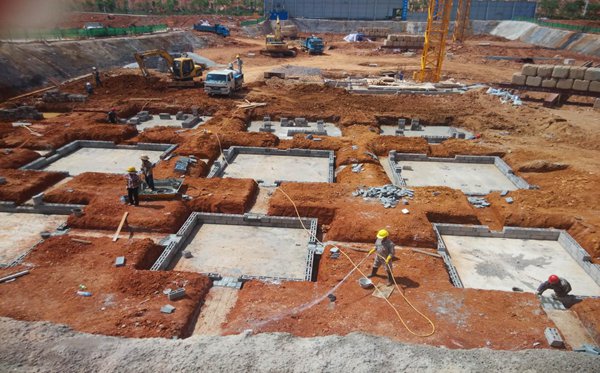

(1)5~13轴交G~N轴承台及地梁土方开挖及转运;
(2)5~13轴交G~N轴承台及地梁垫层及砖胎模施工;

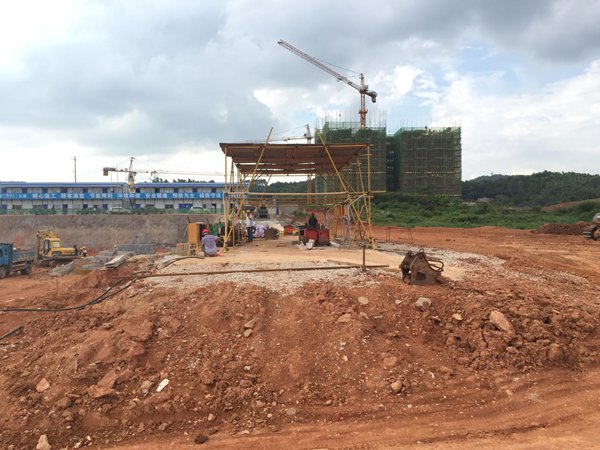

(3)公寓楼及教学楼桩基检测,其中公寓楼已完成;
(4)现场安全文明施工:如完善东西两侧围挡、安装自动冲洗平台、临边及钢筋棚搭设;
(5)5~13轴交G~N轴白蚁防治进场喷洒。
4、征地工作
5、报批报建工作
(1)消防审查已于本周三获得初步审查意见,按意见修改中;
(2)海绵城市图纸已提交海绵办评审;
(3)质量安全监督站已现场核验,按照要求完善现场及人员。
二、下周工作计划
1、拟召开会议
(1)项目周例会
2、设计工作
无
3、现场工作
(1)6~13轴交F~N轴防水层施工、浇筑保护层、绑扎承台地梁钢筋;
(2)1~5轴交G~N轴基础承台地梁土方开挖、垫层浇筑;
(3)CFG桩、搅拌桩检测;
(4)现场安全文明施工;
(5)基础钢筋进场加工制作。
4、征地工作
(1)完成公告征地材料收集,进行公告征地。
5、报批报建工作
(1)完成消防图纸修改,并提交;
(2)获得海绵城市评审意见;
(3)按照质量安全监督站提出的要求完善现场及人员要求。
三、主要存在问题
(1)现场检测进度缓慢,及劳务作业人员调整磨合,导致施工进度滞后,未能按月计划完成任务。
