一、本周工作内容

1、本周会议情况

1)项目周例会;

2)西北角基槽验收会。

2、本周设计工作内容

1)勘察、设计单位参与西北角基槽验收;

2)根据现场情况出变更。

3、本周现场工作内容

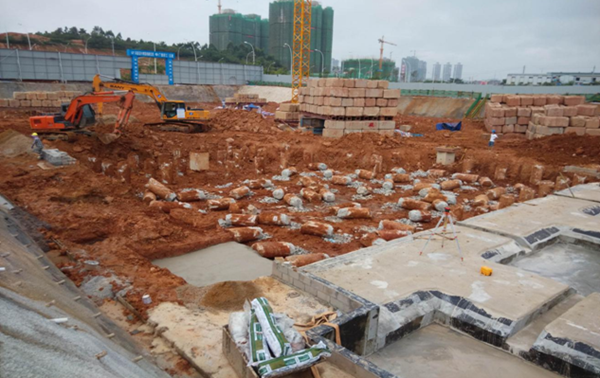

16~13轴交G~N轴防水保护层完成及承台钢筋下料绑扎;

21~5轴交G~N轴承台及地梁土方开挖转运及承台地梁砖胎模施工;

3)公寓楼CFG桩及教学楼搅拌桩检测完成,并协调检测设备及配重退场;

41~6轴交G~N轴基槽验收通过;

5)基础钢筋加工及制作;

6)公寓楼及教学楼土方开挖及转运。

4、征地工作

1完成80%公告征地材料的整理收集。

5、报批报建工作

1)规划局到现场验灰线及规划许可证公示牌,并在工程规划监察跟踪卡上签字认可;

21~6轴交G~N轴白蚁防治完成;

3)消防复审审理中;

4)办理施工许可证资料收集中。

二、下周工作计划

1、拟召开会议

1)项目周例会

2、设计工作

出局部修改变更/补充通知单。

3、现场工作

16~13轴交G~N轴绑扎底板钢筋;

21~5轴交G~N轴防水施工及保护层浇筑;

3)公寓楼、教学楼土方开挖、垫层浇筑及砖胎模砌筑;

4)检测单位设备及配重等陆续退场;

5)基础钢筋加工制作。

4、征地工作

1)公告征地材料收集完成后提交征地办进行公告征地。

5、报批报建工作

1)消防复审审理;

2)施工许可证备案资料提交及跟踪;

3)跟踪安排第三阶段白蚁防治工作。

三、主要存在问题

1)公告征地材料的整理收集缓慢,影响征地办进行公告征地。
