一、本周工作内容

1、本周会议情况

1)项目周例会;

2公寓楼、教学楼包函其附属地下室基槽验收会。

2、本周设计工作内容

1)勘察、设计单位参与公寓楼、教学楼包函其附属地下室基槽验收;

2)根据现场情况出变更。

3、本周现场工作内容

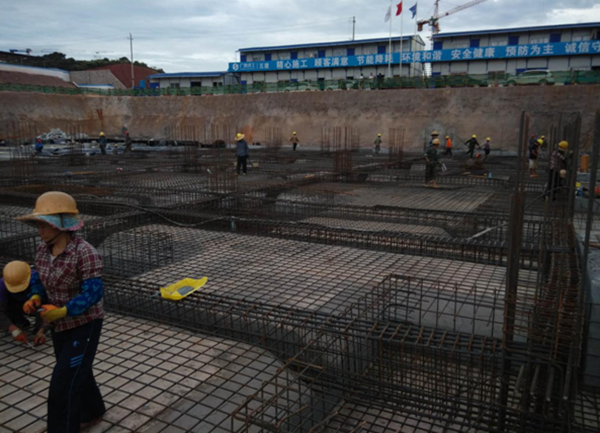

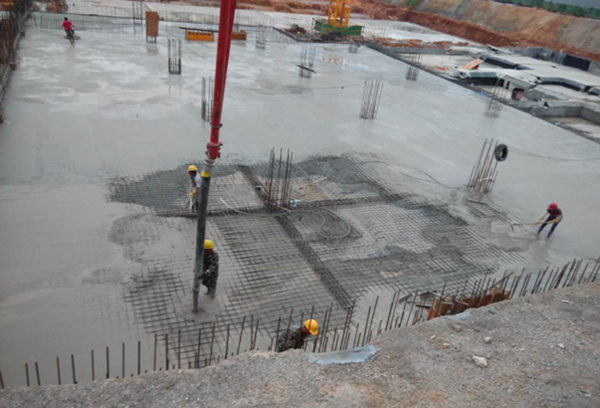

16~13轴交G~N轴承台钢筋绑扎及底板砼浇捣完成;

21~5轴交G~N轴承台及地梁防水层及保护层施工完成;

3)公寓楼、教学楼包函其附属地下室土方开挖平整及褥垫层、垫层施工;

4公寓楼、教学楼包函其附属地下室基槽验收通过;

5X1~X6XA轴承台及地梁砖胎模砌筑;

6)现场安全文明施工。

4、征地工作

1大部分公告征地材料的整理收集完成。

5、报批报建工作

1)取得现场氡检测报告;

2)地下室白蚁防治完成100%

3)消防复审审理中;

4)施工许可证备案资料基本收集完成,待取得消防设计审核意见书后即可办理。

二、下周工作计划

1、拟召开会议

1)项目周例会

2、设计工作

1)根据现场实际遇到问题具体答复处理。

3、现场工作

11~5轴交G~N绑扎底板钢筋;

2)公寓楼砖胎模砌筑及防水层及其保护层施工;

3)教学楼褥垫层、垫层施工砖胎模砌筑、防水层施工;

46~13轴交G~N轴内架搭设及顶板模板安装;

5)现场安全文明施工。

4、征地工作

1)公告征地材料收集完成后提交征地办进行公告征地。

5、报批报建工作

1)消防复审审理跟踪;

2)取得消防设计审核意见书后办理施工许可证备案;

3)根据现场实际情况通知有关政府部门履行检查监督手续。

三、主要存在问题

1)公告征地材料的整理收集缓慢,影响征地办进行公告征地。
