一、本周工作内容
1、本周会议情况
(1)项目周例会;
(2)防台风专题会。
2、本周设计工作内容
(1)根据现场问题进行答复处理。
3、本周现场工作内容

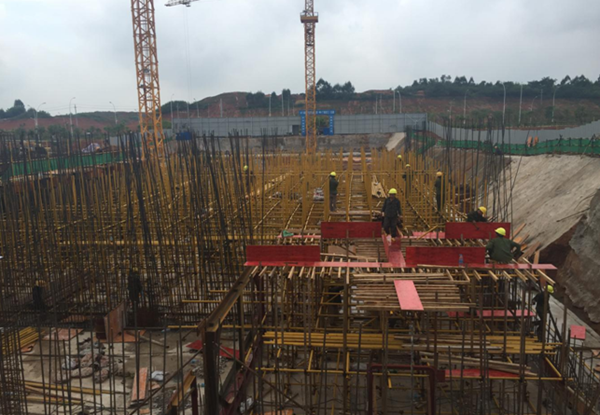

(1)6~13轴交G~N轴地下室墙柱板模板安装及加固,柱砼浇捣,顶板钢筋绑扎;

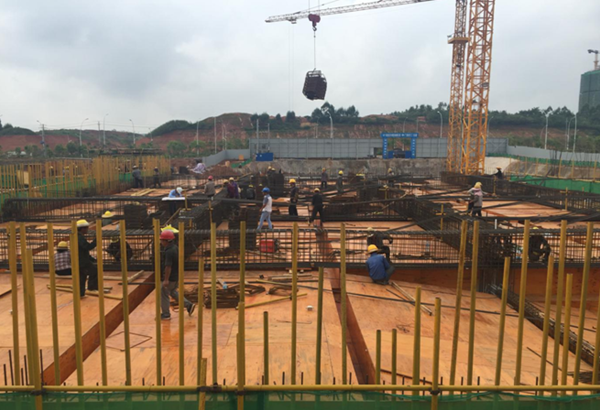

(2)1~5轴交G~N轴底板、承台及地梁钢筋绑扎,底板砼浇捣完成,墙柱钢筋焊接,±0.00模板支架及外架搭设;

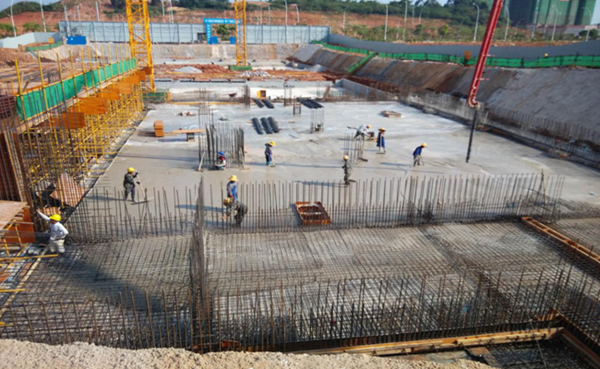

(3)公寓楼防水保护层砼施工,抽水清理;
(5)现场安全文明施工。
4、安全、文明施工、环境管理情况
(2)检查监督工人防护用品的穿着使用情况;
(3)检查基坑边坡安全稳定情况;
(4)采取相应措施应对台风“妮妲”的影响;
(5)控制现场昼夜噪声排放符合规范要求。
5、报批报建工作
(1)施工许可证现场人员核验;
(2)取得施工许可证原件。
二、下周工作计划
1、拟召开会议
(1)项目周例会
2、设计工作
(1)根据现场实际遇到问题具体答复处理。
3、现场工作计划
(1)1~5轴交G~N轴地下室顶板模板支模,钢筋绑扎;
(2)公寓楼筏板钢筋绑扎;
(3)教学楼防水层及保护层砼施工;
(4)6~13轴交G~N轴地下室顶板钢筋绑扎及砼浇筑;
(5)现场安全文明施工。
4、报批报建工作
(1)跟踪海绵城市审查情况;
(2)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)公告征地材料的整理收集缓慢,影响征地办进行公告征地。
(2)现场作业人员数不足:对劳务队组进行调整,争取下周一满足现场施工进度需要。

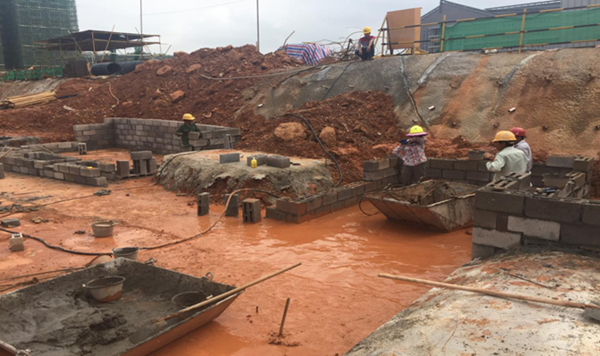

(3)受台风“妮妲”的影响,8月2日晚至4日上午连续下大到暴雨,影响了现场进度:现场采取持续抽水、清理,采取增加劳动力及加班加点等措施。
