一、本周工作内容
1、周会议情况
(1)项目周例会;
2、周设计工作内容
(1)根据现场问题进行答复处理,并补充变更。
3、周现场工作内容
(1)1~13轴交B~XE轴顶板支模及钢筋绑扎;
(2)公寓楼±0.00顶板、墙柱钢筋绑扎及墙柱封模加固砼浇筑;

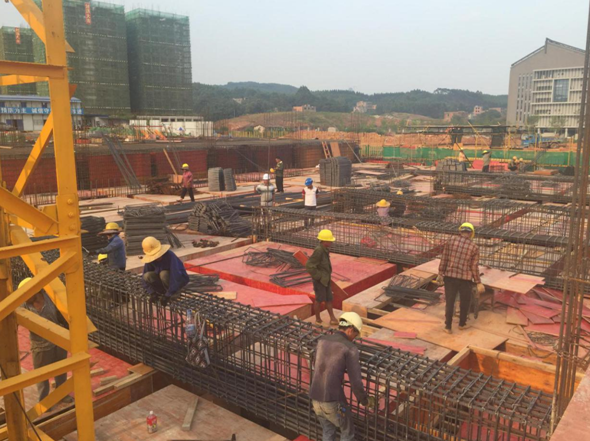

(3)教学楼地下室墙、柱、梁钢筋绑扎;

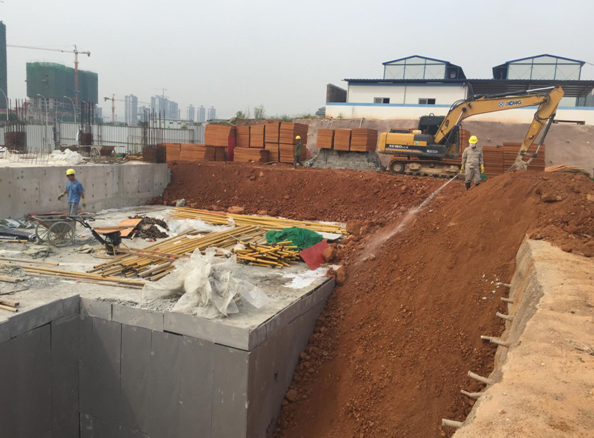

(4)活动中心地下室外墙土方回填;

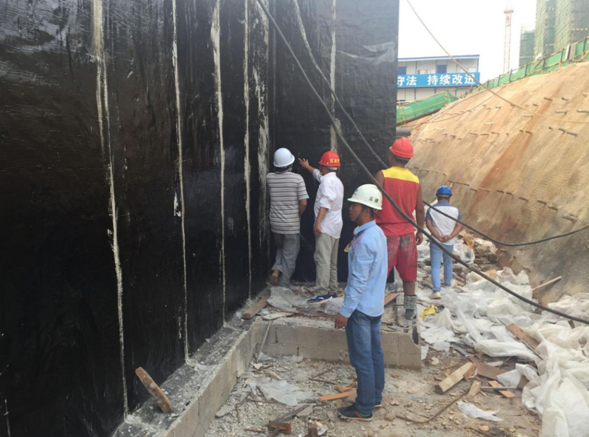

(5)1~13轴G~P轴地下室外墙防水及保护层施工。
4、安全、文明施工、环境管理情况
(1)检查塔吊用电安全;
(2)钢筋机械使用安全检查;
(3)检查电焊作业安全;
(4)检查模板支架搭设情况;
(5)加强门卫值班管理落实;
(6)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求;
(7)节后开展现场各项安全检查。
5、报批报建工作
(1)人防质安监备案资料收集中;
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)根据现场实际遇到问题具体答复处理。
3、现场工作计划
(1)活动中心外架基础硬化及一层内架搭设模板安装;
(2)公寓楼一层内架搭设及模板安装;
(3)教学楼±0.00顶板梁板钢筋绑扎及浇捣砼;
(4)1~13轴G~P轴地下室外墙土方回填;
(5)现场安全文明施工。
4、报批报建工作
(1)人防质安监备案资料收集;
(2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复;
(3)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)现场劳务工人人数不足,导致进度慢。
我方采取措施:协调现场老板及劳务老板,在未来十日内增加劳务工人,工人工资当天支付,争取10月1日前把±0.00完成。
