一、本周工作内容

1、周会议情况

1)项目周例会;

2、周设计工作内容

1)根据现场问题进行答复处理,并补充变更。

3、周现场工作内容

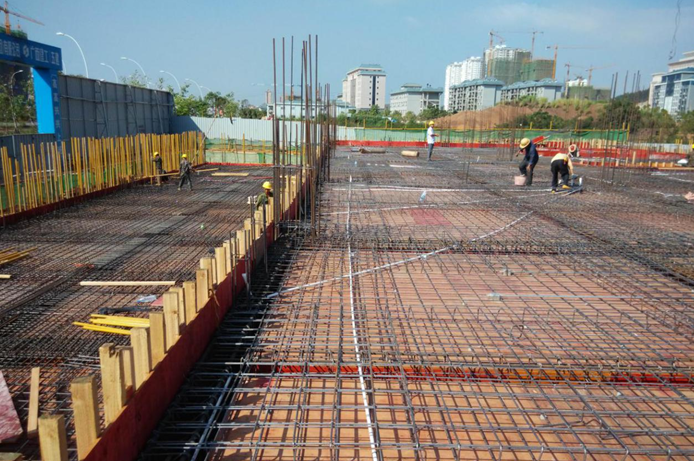

11~13轴交B~XE轴顶板钢筋绑扎及砼浇捣完成;

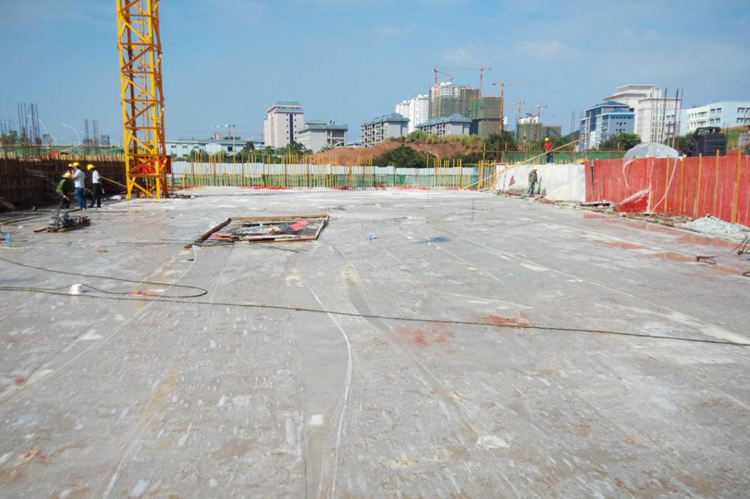

2)公寓楼±0.00顶板钢筋绑扎及砼浇捣完成;

3)教学楼±0.00地下室顶板钢筋绑扎及地下室模板加固;

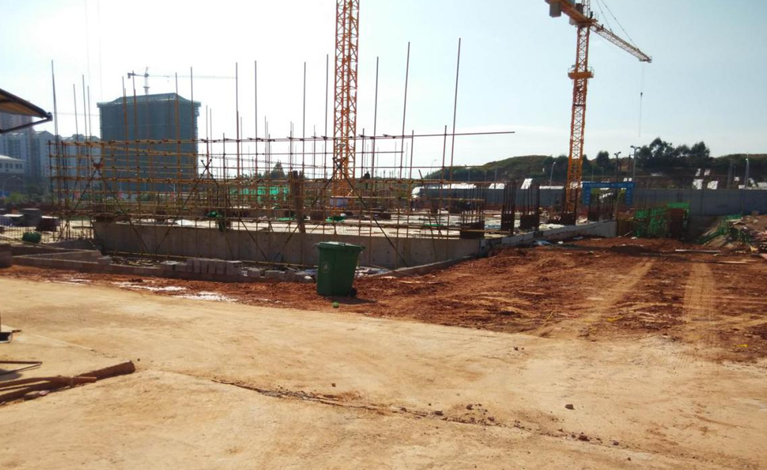

4)公寓楼及活动中心一层外架搭设;

5113G~P轴回填土平整及压实。

4、安全、文明施工、环境管理情况

1检查现场施工用电安全;

2)钢筋机械使用安全检查;

3)检查脚手架搭设安全情况;

4)检查模板支架体系安全情况;

5)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求;

6)完善现场安全文明设施设备;

7)清理及归堆码放现场材料。

5、报批报建工作

1)人防质安监备案资料收集;

二、下周工作计划

1、拟召开会议

1)项目周例会;

2、设计工作

1)根据现场实际遇到问题具体答复处理。

3、现场工作计划

1)活动中心一层柱筋绑扎及内架搭设及模板安装

2)公寓楼一层柱筋绑扎及内架搭设

3)公寓楼地下室外墙防水施工;

4)教学楼±0.00顶板浇捣砼及一层柱筋绑扎

5)现场安全文明施工。

4、报批报建工作

1)人防质安监备案资料收集;

2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复;

3)根据现场实际情况通知有关政府部门履行检查监督手续。

三、本周主要存在问题及采取措施

1)现场劳务工人人数不足,导致进度慢。

我方采取措施:及时跟踪现场作业人员并继续协调现场老板及劳务老板,持续增加劳务工人,工人工资当天支付,争取101日前把±0.00完成。
