一、本周工作内容
1、周会议情况
(1)项目周例会;
2、周设计工作内容
(1)根据现场问题进行答复处理,并补充变更。
3、周现场工作内容

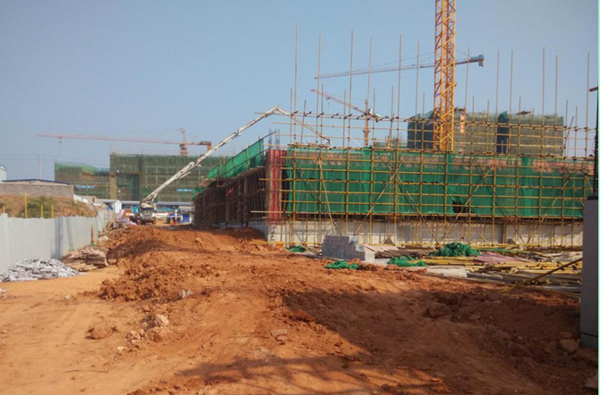

(1)教学楼:±0.00地下室顶板砼浇捣完成;一层内架搭设及顶板模板安装。
(2)公寓楼:一层内架搭设及一层顶板支模;梁板钢筋绑扎及水电预埋。

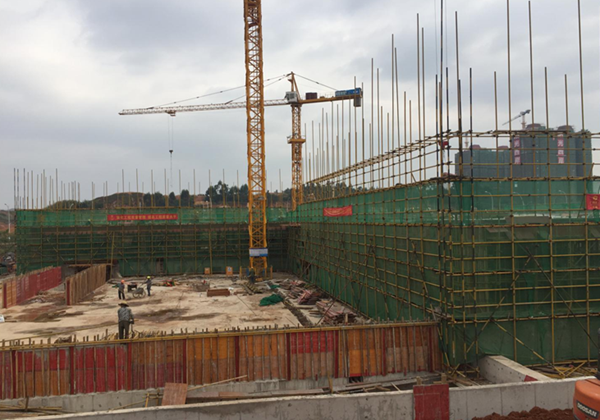

(3)活动中心:一层内架搭设及一层顶板支模;一层梁板钢筋绑扎;一层水电预埋;一层砼浇捣完成。
(4)地下室:拆模及材料清理。

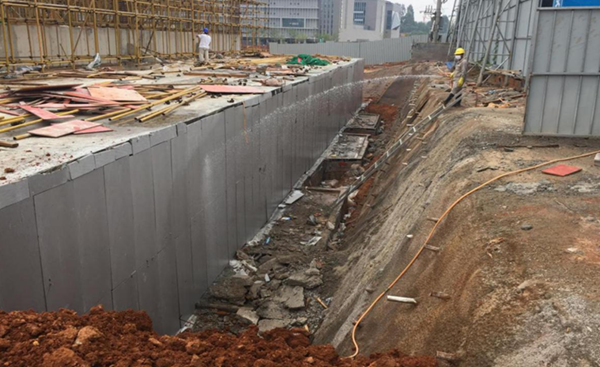

(5)地下室外墙:防水层及保护层施工;土方回填压实。
4、安全、文明施工、环境管理情况
(1)检查现场施工用电安全;
(2)加强对作业人员的安全教育;
(3)检查脚手架搭设高度及有关安全情况;
(4)检查模板支架体系安全情况;
(5)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求;
(6)完善现场安全文明设施设备;
(7)清理及归堆码放现场材料。
5、报批报建工作
(1)督促人防质安监备案资料提交;
(2)地下室外墙白蚁防治完成;
(3)规划局到场验收地下室顶板±0.00,验收通过并签字。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)根据现场实际遇到问题具体答复处理。
3、现场工作计划
(1)活动中心:二层柱筋绑扎;二层内架搭设;三层模板安装。
(2)公寓楼:二层砼浇捣;二层柱筋绑扎;二层内架搭设;三层模板安装。
(3)教学楼:二层模板安装;二层梁板筋绑扎;二层梁板砼浇捣。
(4)地下室外墙:土方回填压实;
(5)现场安全文明施工。
4、报批报建工作
(1)人防质安监备案资料收集;
(2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复;
(3)校园正式大门开口材料收集;
(4)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)现场劳务工人人数不足,导致进度慢。
我方采取措施:及时跟踪现场作业人员并继续协调现场老板及劳务老板,持续增加劳务工人,争取12月30日前全面完成主体封顶。
