一、本周工作内容

1、周会议情况

1)项目周例会;

2、周设计工作内容

1)根据现场问题进行答复处理。

3、周现场工作内容

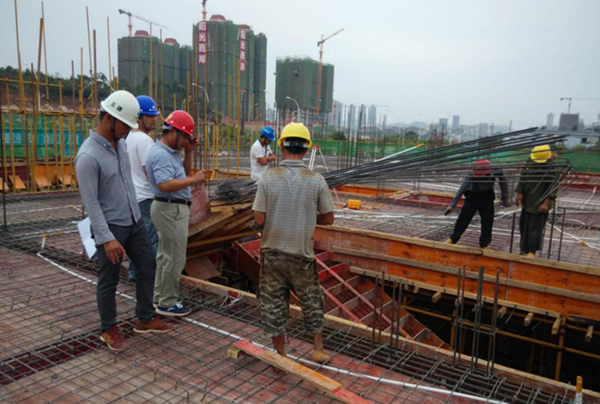

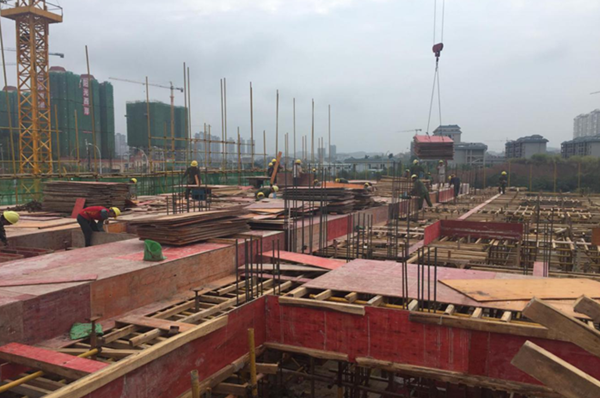

1)教学楼:二层模板安装;二层梁板筋绑扎;二层梁板砼浇捣。

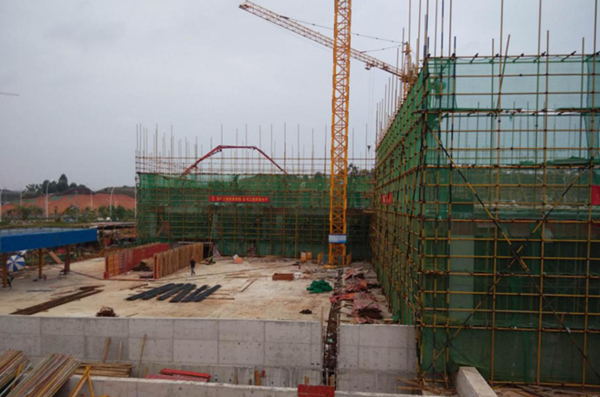

2)公寓楼:二层砼浇捣;二层柱筋绑扎;二层内架搭设;三层模板安装。

3)活动中心:二层柱筋绑扎;二层内架搭设。

4)地下室:拆模及材料清理。

5)地下室外墙:土方回填压实及进行密实度检测。

4、安全、文明施工、环境管理情况

1检查现场施工用电安全;

2)加强对作业人员的安全教育;

3)安全通道完善;

4)加工棚设置及完善;

5)外架安全网及竹排完善;

6)完善现场安全文明设施设备;

7)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。

5、报批报建工作

1)收集人防质安监备案资料;

2)收集校园正式大门开口材料;

3)通知检测单位进行回填土密实度检测。

二、下周工作计划

1、拟召开会议

1)项目周例会;

2、设计工作

1)根据现场实际遇到问题具体答复处理;

2)教学楼应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸进行大幅度修改及调整。

3、现场工作计划

1)活动中心:三层内架搭设及模板安装;三层梁板钢筋绑扎

2)公寓楼:三层梁板钢筋绑扎;三层砼浇捣;四层内架搭设及模板安装。

3)现场道路硬化。

4)现场安全文明施工。

4、报批报建工作

1)人防质安监备案资料收集;

2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复(土地工作征地组告知已经完成第一步,进村公告第一次);

3)校园正式大门开口材料收集;

4)根据现场实际情况通知有关政府部门履行检查监督手续。

三、本周主要存在问题及采取措施

1)教学楼多联机修改工作量大,现场已施工至二层楼板,请业主方尽快来函确认,目前教学楼正在停工中;

2)车道出入口部分已做效果图,已发函给业主方,等确认后方能继续施工。
