一、本周工作内容

1、周会议情况

1)项目周例会;

2、周设计工作内容

1)应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸正在进行大幅度修改及调整,预计1110日完成。

2)与业主方对项目各层平面图中的房间功能进行最终确认,及平面和总平功能讲解,业主方已签字盖章确认。

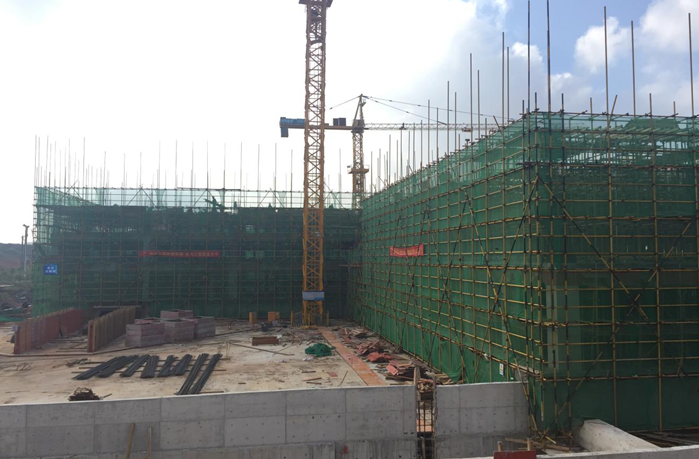

3、周现场工作内容

1)教学楼:二层梁板砼完成,因图纸修改,目前处于停工状态。

2)公寓楼:三层梁板钢筋绑扎;三层砼浇捣;四层内架搭设及模板安装,四层梁筋绑扎。

3)活动中心:三层内架搭设及模板安装。

4)地下室:拆模及材料清理。

5)地下室外墙:东面土方回填压实。

4、安全、文明施工、环境管理情况

1检查现场施工用电安全;

2)加强对作业人员的安全教育;

3)安全通道完善;

4)检查模板内架搭设;

5)检查外架分项安全使用情况;

6)完善现场安全文明设施设备;

7)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。

5、报批报建工作

1)收集人防质安监备案资料,目前正在办理盖章签字手续预计下月初完成;

2)协调校园正式大门开口事项;

3)土地工作征地已经完成第一步,进村公告第一次,需继续加快协调土地证事宜;

4)安全文明措施费正在申请办退手续。

二、下周工作计划

1、拟召开会议

1)项目周例会;

2、设计工作

1)根据现场实际遇到问题具体答复处理;

2)教学楼应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸进行大幅度修改及调整。

3、现场工作计划

1)活动中心:三层模板安装;三层梁板钢筋绑扎;三层砼浇捣

2)公寓楼:四层梁板钢筋绑扎;四层砼浇捣;五层内架搭设及模板安装。

3)教学楼:二层内架搭设;

4)现场安全文明施工。

4、报批报建工作

1)人防质安监备案资料收集完后办理备案;

2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复(土地工作征地已经完成第一步,进村公告第一次)

3)校园正式大门开口材料收集;

4)根据现场实际情况通知有关政府部门履行检查监督手续。

三、本周主要存在问题及采取措施

1)教学楼及活动中心多联机修改工作量大,目前设计已在修改中,现场已施工至二层楼板,需业主方尽快来函确认;

2)车道出入口部分已做效果图,已发函给业主方,等确认后方能继续施工。

3)正式大门出入口已按原图放线定位,门口正中有多个管井及灯杆,如改迁涉及部门多,协调难度大费用高,我方建议调整原大门向西侧挪约10m(即:现工地临时大门位置)。
