一、本周工作内容
1、周会议情况
(1)项目周例会;
2、周设计工作内容
(1)应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸正在进行大幅度修改及调整,计划11月4日出图;
(2)永久大门效果图修改;
(3)设计变更图纸出蓝图并发放给各方。
3、周现场工作内容

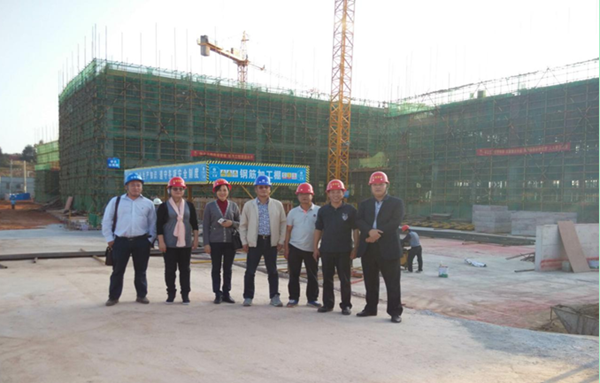

(1)教学楼:二层内、外架搭设。

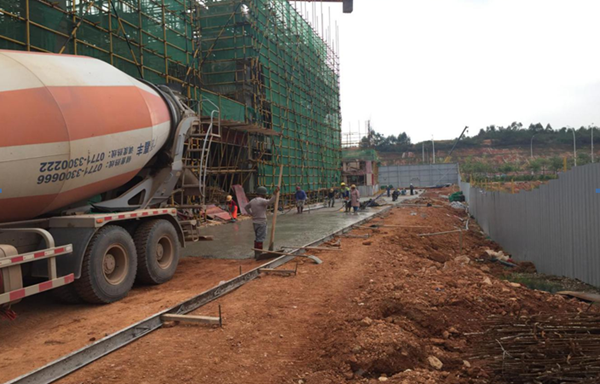

(2)公寓楼:四层梁板钢筋绑扎;四层梁板砼浇捣;五层模板安装,五层梁板钢筋绑扎。
(3)活动中心:二层柱筋绑扎及柱模板安装,三层梁板模板安装。
(4)地下室:模板、方木、钢管等材料清理。
4、安全、文明施工、环境管理情况
(1)检查现场施工用电安全;
(2)加强对作业人员的安全教育;
(3)场地路面硬化;
(4)办公区与作业区围挡完善;
(5)检查模板及内架搭设安全;
(6)检查外架分项安全使用情况;
(7)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。
5、报批报建工作
(1)收集人防质安监备案资料,目前正在办理盖章签字手续预计下月初完成;
(2)协调校园永久大门开口事项;
(3)加快协调办理土地证事宜;
(4)安全文明措施费正在申请办退手续。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸修改调整完成报出;
(2)永久大门效果图修改完成;
(3)根据现场问题及时答复处理。
3、现场工作计划
(1)活动中心:三层模板安装;三层梁板钢筋绑扎;三层砼浇捣。
(2)公寓楼:五层梁板钢筋绑扎;五层砼浇捣;六层内架搭设及模板安装;六层梁板钢筋绑扎。
(3)教学楼:二层内架搭设;三层模板安装。
(4)现场安全文明施工。
4、报批报建工作
(1)人防质安监备案资料收集完后办理备案;
(2)公告征地的材料报给南宁市国土局,国土局正在审中,审完后会提交南宁市政府批复(土地工作征地已经完成第一步,进村公告第一次);
(3)校园永久大门开口材料收集准备中;
(4)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)教学楼及活动中心多联机修改工作量大,目前设计已基本修改完成,现场已施工至二层楼板,需业主方尽快来函确认;
(2)车道出入口部分已做效果图,业主方已在效果图上签字,现场已按原图施工。
