一、本周工作内容
1、周会议情况
(1)项目周例会;
2、周设计工作内容
(1)应业主要求:由原来空调系统改为多联机系统,相应结构、建筑、水电、消防等专业图纸已经修改完成,已发白图给各方,蓝图正在办理手续中;
(2)分发设计变更图纸给各方。
3、周现场工作内容
(1)教学楼:二层内架搭设模板安装。
(2)公寓楼:五层梁板砼浇捣;六层模板安装,六层梁板钢筋绑扎,六层梁板砼浇捣。

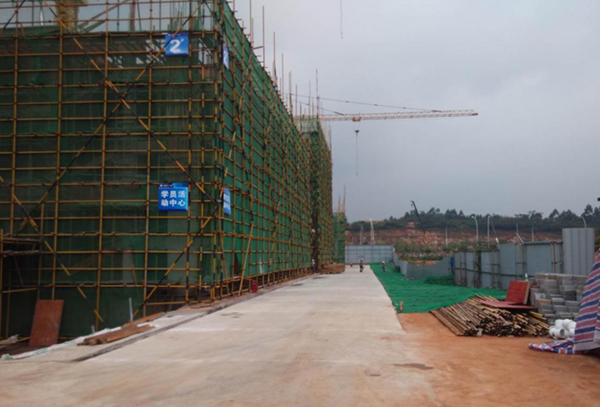

(3)活动中心:二层柱模板安装,三层梁板模板已安装完成,因多联机修改局部模板及钢筋需改,进度及费用有所影响。
(4)地下室:模板、方木、钢管等材料清理;消防管系统安装。
4、安全、文明施工、环境管理情况
(1)检查现场施工用电安全;
(2)加强对作业人员的安全教育;
(3)检查施工机具使用安全;
(4)检查模板及内架搭设安全;
(5)检查外架分项安全使用情况;
(6)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。
5、报批报建工作
(1)收集人防质安监备案资料,目前正办理盖章签字手续,预计本月可提交办理;
(2)协调校园永久大门开口事项;
(3)征地事项:沟通拆迁组,追踪公告征地,目前进展缓慢,请业主出面协调拆迁组,我方积极配合;
(4)安全文明措施费正在申请办退手续。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)应业主要求:由原来空调系统改为多联机系统,结构、建筑、水电、消防等图报出;
(2)永久大门效果图修改完成;
(3)根据现场问题及时答复处理。
3、现场工作计划
(1)活动中心:对三层已完成的部分模板及钢筋修改,三层梁板钢筋绑扎。
(2)公寓楼:七层梁板模板安装,七层梁板钢筋绑扎,七层砼浇捣。
(3)教学楼:三层模板安装,三层梁板钢筋绑扎,三层砼浇捣。
(4)地下室:消防系统安装。
(5)现场安全文明施工。
4、报批报建工作
(1)人防质安监备案资料收集完后办理备案;
(2)征地事项:沟通拆迁组,追踪公告征地,目前进展缓慢,请业主出面协调拆迁组,我方积极配合;
(3)校园永久大门开口材料收集准备中;
(4)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)教学楼及活动中心多联机修改已完成,活动中心三层模板已安装成型及钢筋已加工下料完成,涉及多联机修改的部分需要返工处理,进度及费用会有所增加。采取措施:各方现场确认并做好记录。
(2)连续降温下雨,工期有所滞后,我方采取措施:后期加强管理尽可能将滞后的工期赶上。
(3)屋面覆土厚度事宜经讨论后已达成有关意向。
