一、本周工作内容

1、周会议情况

1)项目周例会。

2、周设计工作内容

1)多联机修改蓝图审图完成分发给各方;

3、周现场工作内容

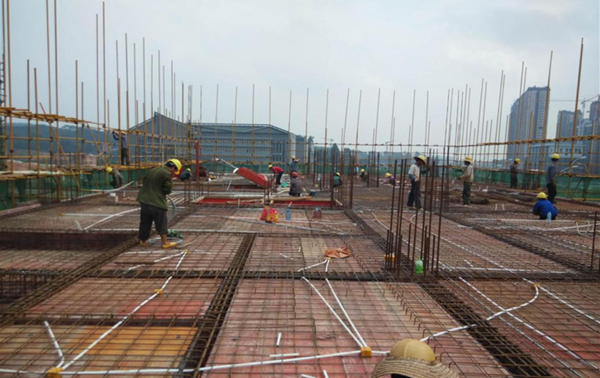

1)教学楼:三层梁板模板安装,三层梁板钢筋绑扎,三层梁板砼浇捣。

2)公寓楼:七层梁板模板安装,七层梁板钢筋绑扎,七层砼浇捣,八层梁板模板安装,八层梁板钢筋绑扎;

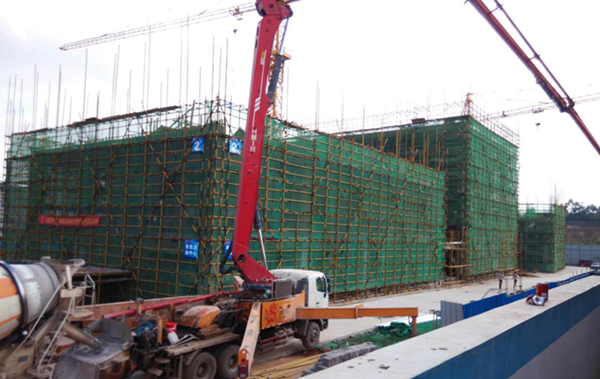

3)活动中心:三层梁板混凝土养护,三层内架搭设;

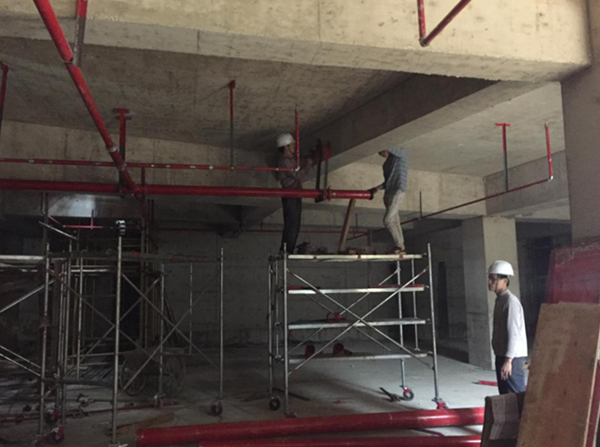

4)地下室:材料及垃圾清理;消防管系统及防排烟系统安装。

4、安全、文明施工、环境管理情况

1生活区安全文明检查整改;

2)加强对作业人员的安全教育;

3)场内围挡完善;

(4)检查模板及内架搭设安全;

(5)检查外架分项安全使用情况;

(6)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。

5、报批报建工作

1)收集人防质安监备案资料,目前已基本完成,预计本月可提交办理;

2)施工合同备案资料准备中;

3)征地事项:沟通拆迁组,追踪公告征地,目前进展缓慢,请业主出面协调拆迁组,我方积极配合;

4)安全文明措施费办退申请表监督机构已盖章完成,正在办理办退手续。



二、下周工作计划

1、拟召开会议

1)项目联合检查会;

2)项目周例会。

2、设计工作

1)根据现场问题及时答复处理。

3、现场工作计划

1)活动中心:三层梁板砼养护,三层内架搭设

2)公寓楼:八层混凝土浇捣;九层梁板模板安装,九层梁板钢筋绑扎,九层混凝土浇捣。

3)教学楼:屋面层梁板模板安装,屋面层梁板钢筋绑扎。

4)地下室:材料及垃圾清理;消防管系统及防排烟系统安装。

5)迎接五象管委会对项目进行绿色建筑实施情况的检查。

6)现场安全文明施工。

4、报批报建工作

1)人防质安监备案资料收集完后办理备案;

2)征地事项:请业主出面协调拆迁组,我方积极配合;

3)校园拟正式大门效果图已报业主方,确认后方可准备开口材料办理;

 4)施工合同备案资料准备;

5)根据现场实际情况通知有关政府部门履行检查监督手续。

三、本周主要存在问题及采取措施

1)关于公寓楼房间现有设备及布置情况,会尽快出具效果图加以说明。

2)改多联机后,走道是否增加吊顶,请业主发函明确。

3)拆迁的情况请业主加快协调处理。
