一、本周工作内容

1、周会议情况

1)项目周例会。

2、周设计工作内容

1)教学楼屋面覆土修改完成白图分发给各方;

3、周现场工作内容

1)教学楼:屋面层柱钢筋绑扎,屋面层梁板模板安装

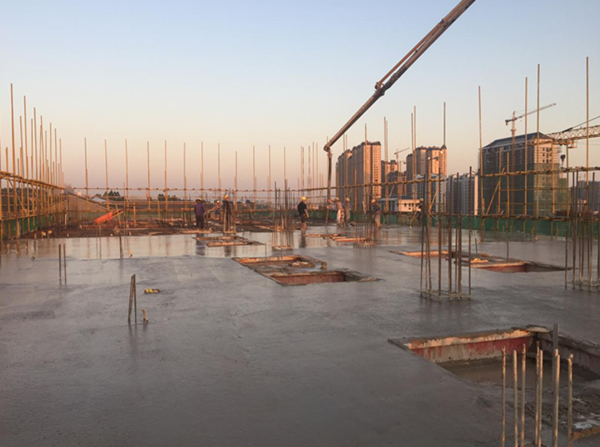

2)公寓楼:八层梁板钢筋绑扎,八层混凝土浇捣,九层梁板模板安装,九层梁板钢筋绑扎。

3)活动中心:三层梁板模板安装

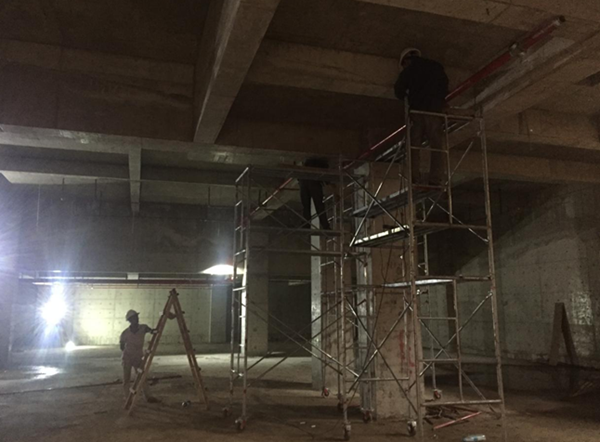

4)现场材料及垃圾清理;地下室消防管系统及防排烟系统安装。

5)五象管委会完成对项目进行绿色建筑实施情况的检查。

4、安全、文明施工、环境管理情况

1生活区安全文明检查整改;

2)加强对作业人员的安全教育;

3)场内监控系统完善;

(4)检查模板及内架搭设安全;

(5)检查外架分项安全使用情况;

(6)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。

5、报批报建工作

1)收集人防质安监备案资料,目前已基本完成,预计本月可提交办理;

 2)施工合同备案正在办理中;

3)征地事项:沟通拆迁组,追踪公告征地,目前进展缓慢,请业主出面协调拆迁组,我方积极配合;

  4)安全文明措施费办退正在办理。



二、下周工作计划

1、拟召开会议

1)项目联合检查会;

2)项目周例会。

2、设计工作

1)根据现场问题及时答复处理。

3、现场工作计划

1)公寓楼:九层梁板模板安装,九层梁板钢筋绑扎,九层混凝土浇捣,九层柱钢筋绑扎。

2)教学楼:屋面梁板模板安装,屋面梁板钢筋绑扎,屋面混凝土浇捣,举行封顶仪式。

3)现场材料及垃圾清理;地下室消防管系统及防排烟系统安装。

4)现场安全文明施工。

4、报批报建工作

1)人防质安监备案下周办理备案;

2)征地事项:请业主出面协调拆迁组,我方积极配合;

3)校园拟正式大门效果图已报业主方,请签章确认后返还我方一份;

4)施工合同备案下周办理;

5)根据现场实际情况通知有关政府部门履行检查监督手续。



三、本周主要存在问题及采取措施

1)电梯机房需要预留洞,请业主方叫电梯分包单位提供相应的图纸,以便提前预留;

2)拟增加教学楼走廊吊顶的函下周交由业主审批,同意增加吊顶后发到现场。
