一、本周工作内容
1、周会议情况
(1)项目周例会;
(2)砼浇筑养护专题会
2、周设计工作内容
(1)根据现场问题进行答复处理,并补充变更。
3、周现场工作内容

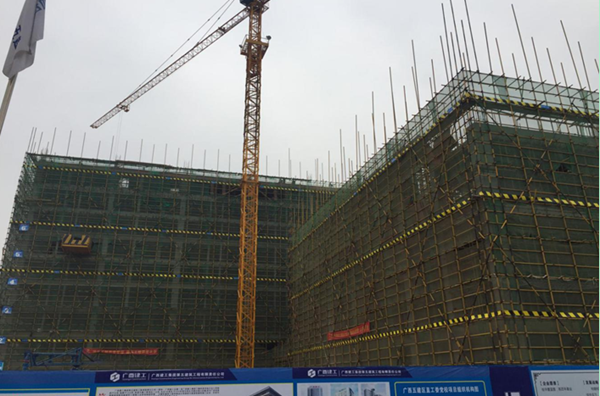

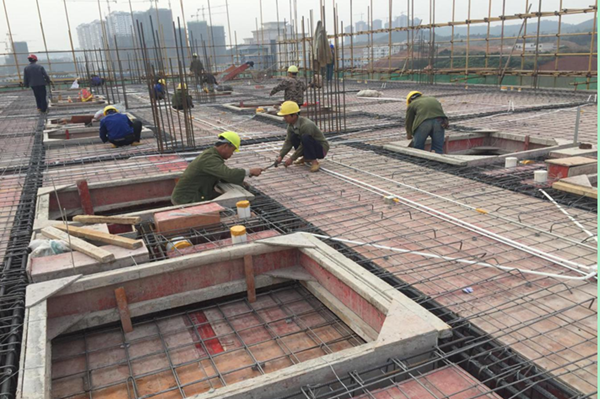

(1)教学楼:屋面女儿钢筋绑扎、墙模板安装。

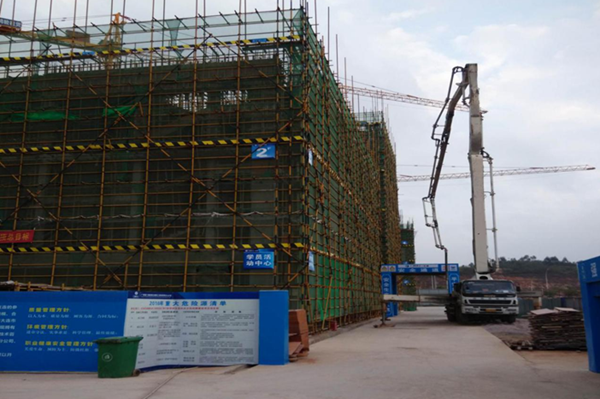

(2)公寓楼:十层梁板模板安装,十层梁板钢筋绑扎,十层梁板砼浇捣,十一层梁板内架搭设。
(3)活动中心:三层梁板模板安装。
(4)地下室:地下室消防管系统及防排烟系统安装。
(5)现场安全文明问题整改。
4、安全、文明施工、环境管理情况
(1)生活区安全文明;
(2)加强对作业人员的安全教育;
(3)临时用电检查整改;
(4)检查模板及内架搭设安全;
(5)加强对外架分项安全文明施工情况检查整改;
(6)控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。
5、报批报建工作
(1)人防质安监备案办理;
(2)征地工作请业主加快协调,我方积极配合;
(3)施工合同备案要求更换新的备案表,现正在重新办理盖章手续;
(4)安全文明措施费办退已完成。
二、下周工作计划
1、拟召开会议
(1)项目周例会。
2、设计工作
(1)根据现场问题及时答复处理。
3、现场工作计划
(1)公寓楼:十一层梁板模板安装,十一层梁板钢筋绑扎,十一层混凝土浇捣,十二层内架搭设。
(2)教学楼:屋面女儿墙等二次结构施工。
(3)地下室:地下室消防管系统及防排烟系统安装。
(4)活动中心:屋面层内架搭设及梁模安装。
(5)施工电梯进场安装,砌砖前的准备工作。
(6)现场安全文明施工。
4、报批报建工作
(1)施工合同备案申请表盖章;
(2)征地事项:请业主出面协调拆迁组,我方积极配合;
(3)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)拟增加教学楼走廊吊顶的函交由业主审批,同意增加吊顶后发到现场。
(2)第七期和八期工程款请业主尽快协调支付。
(3)建设厅检查所提问题现场整改缓慢,我方采取协调增加整改人员,要求本周内整改完成。
