一、本周工作内容
1、周会议情况
(1)项目周例会。
2、周设计工作内容
(1)根据现场问题进行答复处理,并补充变更。
3、周现场工作内容

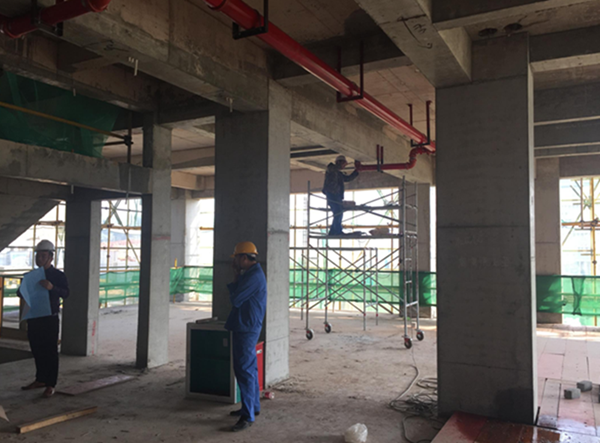

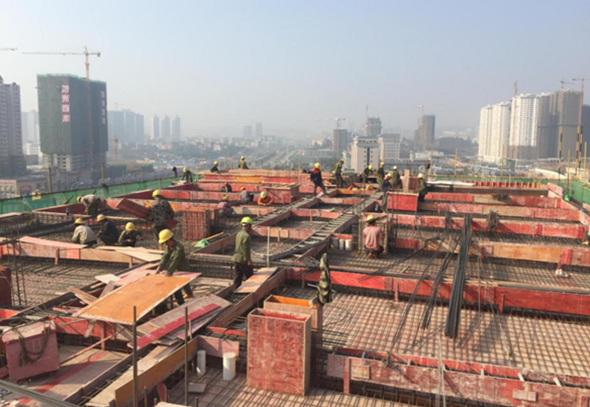

(1)公寓楼:一层消防管道安装,二层砌砖,屋面层梁板模板安装,屋面层梁板钢筋绑扎。
(2)地下室:地下室消防管系统及防排烟系统安装。
(3)活动中心:屋面层梁板内架搭设。
(4)桥架样板各方现场确认。
(5)区检中心到现场对公寓楼植筋进行拉拔实验。
(6)砌筑样板间及各参建方验收确认。
(7)现场安全文明问题整改。
4、安全、文明施工、环境管理情况
(1)生活区安全文明;
(2)加强对作业人员的安全教育;
(3)施工电梯使用情况检查;
{C}{C}(4){C}{C}检查模板及内架搭设安全;
{C}{C}(5){C}{C}加强对外架分项安全文明施工情况检查整改;
{C}{C}(6){C}{C}控制现场昼夜噪声、光污染及现场扬尘等符合规范要求。
5、报批报建工作
(1)人防质安监备案材料补充完善;
(2)征地工作:市国土局已于十二月三十日下午对党校项目发文责令交地,我们也与第二天把责令交地文交给各相关生产队队长,并进行公示,要求贵单位(即业主)领导在假期结束上班后带公章到我们新村征地工作组签字确认,同意付款,我们去办理用地提存款,这样公告征地工作就完成了,项目用地就是党校了。
二、下周工作计划
1、拟召开会议
(1)项目周例会。
2、设计工作
(1)根据现场问题及时答复处理。
3、现场工作计划
(1)公寓楼:一层消防管道安装,二层砖墙砌筑完成,三、四层砖墙砌筑,屋面层梁板砼浇捣完成。
(2)地下室:防排烟系统安装。
(3)活动中心:屋面层梁板内架搭设,屋面层梁板模板安装,屋面层梁钢筋绑扎。
(4)现场安全文明施工。
4、报批报建工作
(1)人防质安监备案材料补充完善;
(2)征地工作取得进展,需要继续努力跟踪;
(3)根据现场实际情况通知有关政府部门履行检查监督手续。
三、本周主要存在问题及采取措施
(1)“2017年区直工委党校项目施工进度计划”已初步进行调整已发各方参考。
(2)本项目是否需要做抗震支架,下周将带领各方共同到已作项目参观后讨论决定。
(3)活动中心进度缓慢,原因是材料供应不足,我方采取的措施是:沟通施工及劳务单位加快材料进场及请临时工当天结算工资的形式解决,初步在本月15号前完成屋面层砼浇捣。
