一、上周及本周工作内容
1、周会议情况
(1)项目周例会。
2、周设计工作内容
(1)室内装修效果图设计及调整。
3、周现场工作内容

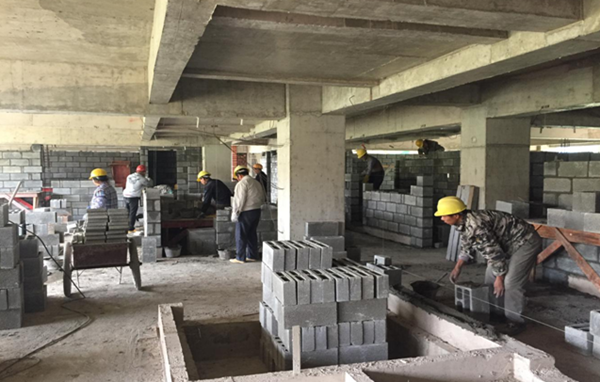

(1)公寓楼:四~六层砖墙砌筑。
(2)教学楼:物料提升机进场及安装。
(3)地下室:后浇带及杂物清理。
(4)春节后复工现场安全文明联合大检查。
(5)全面封顶仪式举办完成。
4、安全、文明施工、环境管理情况
(1)生活区安全文明清理;
(2)作业人员三级安全教育;
(3)施工电梯使用情况检查及整改;
(4)现场工完场清;
(5)现场昼夜噪声控制、现场道路冲洗等符合规范要求。
5、报批报建工作
(1)人防质安监备案告知书资料签章办理;
(2)征地工作继续跟进办理;
(3)总平景观图绿建办审核中。
二、下周工作计划
1、拟召开会议
项目周例会
2、设计工作
室内装修效果图初稿完成;
3、现场工作计划
(1)公寓楼:6~8层砌体施工。
(2)教学楼:物料提升机调试及完善;首层卫生间反边浇捣;屋面女儿墙钢筋绑扎;
(3)活动中心:二层模板拆除及清理;
(4)地下室:后浇带清理。
4、报批报建工作
(1)沟通项目正式用水用电办理事宜;
(2)征地工作继续跟进;
(3)联合业主单位去五象药监局沟通公寓楼厨房的相关事宜;
(4)人防材料备案告知书办理签字盖章手续;
(5)基础验收工作准备。
三、本周主要存在问题及采取措施
(1) 春节收假后劳务队组调整,未能及时进入正常工作状态,进度稍有滞后;我方采取的措施是:协调施工方及劳务老板落实协调作业人员,并及时调动其工作积极性。
