一、上周及本周工作内容

1、周会议情况

1)项目周例会。

2、周设计工作内容

1)设计人员根据现场出现的问题进行答复处理。

2)按照内部评审会意见进行室内装修方案修改。

3、周现场工作内容

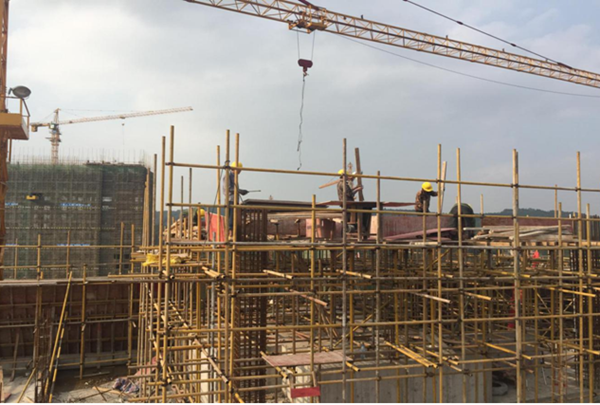

1)公寓楼:一~五层墙体墙顶砌筑,一~七层构造柱封模、混凝土浇捣,屋面层女儿墙模板、第一次混凝土浇捣。

2)教学楼:一~三层砌体施工;屋面层楼梯间及机房结构施工。

3)活动中心:屋面女儿墙模板安装、钢筋绑扎,屋面楼梯间结构施工。

4)地下室:后浇带打凿及清理、混凝土浇捣完成30%

5)消防箱材料现场确认完成。

4、安全、文明施工、环境管理情况

1现场安全文明施工;

2)现场作业人员三级安全教育、技术交底;

3)现场工完场清;

(4)现场昼夜噪声控制、现场道路冲洗等符合规范要求。

5、报批报建工作

1)项目正式用水用电申办材料收集;

2)征地工作继续跟进办理;

3)主体验收工作准备;

   二、下周工作计划

1、拟召开会议

1)项目周例会;

2、设计工作

1)根据现场问题及时答复处理。

2)装修方案修改完成并计划组织装修方案内部评审确认会。

3、现场工作计划

1)公寓楼:完成至十一层墙体墙顶砌筑,完成至十一层构造柱封模、混凝土浇捣,屋面女儿墙完成第二次混凝土浇捣。

2)教学楼:屋面女儿墙机房及楼梯间结构施工。

3)活动中心:一层砖墙砌筑;屋面女儿墙模板安装、混凝土浇捣;

4)地下室:完成后浇带打凿及清理、混凝土浇捣。

4、报批报建工作

1)项目正式用水用电申办材料收集;

2)征地工作继续跟进;

3)通知质检站进行主体验收;

4)了解门牌号办理流程。

   三、本周主要存在问题及采取措施

  (1) 永久围墙边坡加固硬化所需的标高尺寸等数据,已落实施工方安排测量;

  (2) 业主方注意按材料计划表上的时间节点进行采购工作,如电梯、多联机、空调等大型设备,以免影响后期施工。
