一、上周及本周工作内容
1、周会议情况
(1)项目周例会。
(2)第二次装修方案专题讨论会。
2、周设计工作内容
(1)设计人员根据现场出现的问题进行答复处理。
(2)按照内部评审会意见进行室内装修方案修改。
3、周现场工作内容

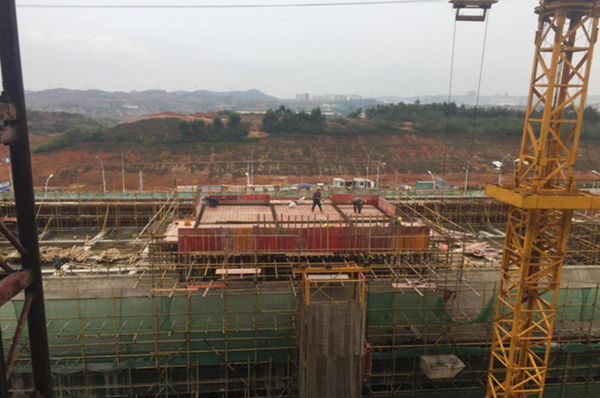

(1)公寓楼:二~八层构造柱、过梁、窗台及顶砖砌筑完成;屋面女儿墙砼浇捣完成。
(2)教学楼:一~三层砌体完成90%;屋面层楼梯间及机房模板安装、钢筋绑扎、砼浇捣完成。
(3)活动中心:屋面女儿墙钢筋绑扎及模板安装,砼浇捣。
(4)地下室:第二条后浇带砼浇捣完成;第三条后浇带打凿清理。
(5)铝合金窗框品牌、电箱、水管、栏杆等材料确认完成。
4、安全、文明施工、环境管理情况
(1)现场安全文明施工;
(2)现场作业人员三级安全教育、技术交底;
(3)现场工完场清;
(4)现场昼夜噪声控制、现场道路冲洗等符合规范要求。
5、报批报建工作
(1)项目正式用水用电申办材料收集;
(2)征地工作继续跟进办理;
(3)主体验收已通过。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
(2)安排第三次装修方案专题讨论会。
2、设计工作
(1)根据现场问题及时答复处理。
(2)按照内部评审会意见进行室内装修方案修改。
3、现场工作计划
(1)公寓楼:完成至十一层顶砖砌筑,完成至十一层构造柱、过梁、窗台混凝土浇筑。
(2)教学楼:四层砌体完成。
(3)活动中心:屋面女儿墙砼浇捣;屋面楼梯间结构施工;
(4)地下室:完成第三条后浇带砼浇捣。
(5)内外墙抹灰前准备工作。
4、报批报建工作
(1)项目正式用水用电申办;
(2)征地工作继续跟进;
(3)门牌号办理材料收集;
(4)墙改办报验材料收集。
三、本周主要存在问题及采取措施
(1) 业主方注意按材料计划表上的时间节点进行采购工作,如电梯、多联机、空调等大型设备,以免影响后期施工。
(2) 装修方案需尽快确认,以免影响后期装修。
