一、上周及本周工作内容

1、周会议情况

(1)项目周例会。

2、周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。

(2)室内装修设计方案正在调整中。

(3)公寓楼2~12层房间线管点位图绘制及经甲方确认后分发给各方。

3、周现场工作内容

(1)地下室:地下室底板及顶板后浇带打凿及清理完成90%;地下室顶棚刮水泥油完成50%。

(2)公寓楼:一层砌体完成90%;十二层砌体完成,过梁、构造柱完成;二~十层顶棚刮水泥浆完成;二~五层管井抹灰完成;三层水电开槽完成。

(3)教学楼:四层砌体收尾;屋面女儿墙砌体完成90%

(4)活动中心:三层模板架拆除完成,二~三层备砖。

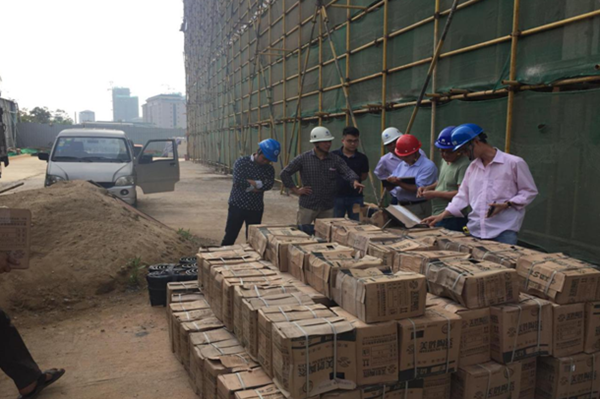

(5)现场材料清理。

(6)整理及处理现场联系单及来往函件等。

4、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场作业人员三级安全教育、技术交底;

(3)现场工完场清;

(4)现场昼夜噪声控制、现场道路打扫等符合规范要求

(5)外架垃圾、安全网、满铺层等分项清理及整改。

5、报批报建工作

(1)正式用电材料已盖章完成,正在沟通缺土地证办理;

(2)正式用水报装:大沙田水厂正在走内部程序。

(3)征地工作继续跟进办理。

   二、下周工作计划

1、拟召开会议

(1)项目周例会;

(2)装修方案讨论确认会。

2、设计工作

(1)根据现场问题及时答复处理。

(2)装修方案调整完成。

3、现场工作计划

(1)地下室:地下室顶棚刮水泥油完成;底板及顶板后浇带浇筑完成。

(2)公寓楼:10~12层外墙抹灰完成,3~4层内墙抹灰,管井抹灰完成;顶棚刮水泥浆完成。

(3)教学楼:砌体完成;内墙抹灰挂网打点。

(4)活动中心:二层砌体完成;三层内架及模板拆除。

4、报批报建工作

(1)征地工作继续跟进;

(2)争取正式用电材料(缺土地证)提交办理;

(3)正式用水报装跟进。

   三、本周主要存在问题及采取措施

(1) “关于大型设备进场安装的函”、“增加吊顶所引起的费用增加的函”等望业主方尽快答复,避免造成工期延误。

(2) 栏杆确定较晚,安装有所滞后,后期加快安装保证施工进度。

(3) 由于4月13日业主方才确定品牌,铝合金采购及加工需要时间,对内外墙抹灰有一定的影响。

(4) 智能控制的安装方面请业主尽快进一步对接,提供要求,确保后期装修顺利。
