一、上周及本周工作内容

1、周会议情况

(1)项目周例会及装修方案讨论会。

2、周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。

3、周现场工作内容

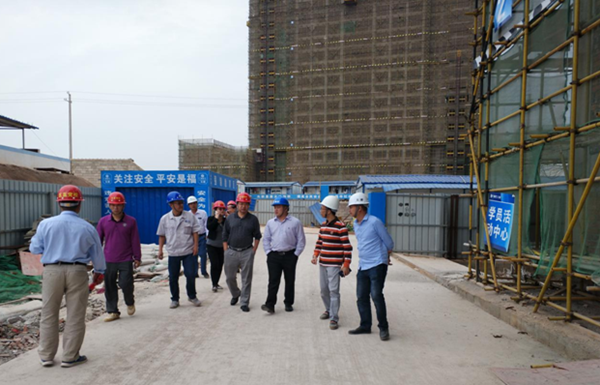

(1)地下室:地下室底板后浇带砼浇捣完成;顶板后浇带清理完成;地下室顶棚刮水泥油完成。

(2)公寓楼:管井抹灰完成;顶棚刮水泥浆完成;屋面层砌体完成;三层内墙抹灰完成50%;十~十一层外墙抹灰完成;三层、七~十二层水电开槽完成;三层、九~十二层管线预埋完成;二~十一层消防箱安装完成;二层消防管安装完成。

(3)教学楼:屋面女儿墙砌体完成。

(4)活动中心:二层砌体完成50%

(5)分隔条进场确认。

(6)整理及处理现场联系单及来往函件等。

4、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场作业人员三级安全教育、技术交底;

(3)现场工完场清;

(4)现场昼夜噪声控制、现场道路打扫等符合规范要求

5、报批报建工作

(1)正式用电材料已提交完成,五一节后将派人到现场进行对接。

(2)正式开口已将材料提交至规划局,今日补全剩余材料。

(3)正式用水报装:安装方案已完成,由于施工方未将水管移交给水厂,暂时无法开展下一步工作,继续跟踪。

(4)征地工作继续跟进办理。

   二、下周工作计划

1、拟召开会议

(1)项目周例会;

2、设计工作

(1)根据现场问题及时答复处理。

(2)装修方案已初步完成,小部分意见修改,五一后提交确认。

3、现场工作计划

(1)地下室:地下室顶板后浇带模板安装完成、混凝土浇捣完成。

(2)公寓楼:内墙抹灰三层、九~十二层完成;外墙抹灰六~十层完成;水电开槽及预埋五~九层完成;消防管安装四~六层完成;栏杆安装七~十一层完成。

(3)教学楼:外墙抹灰三~四层完成。

(4)活动中心:二层砌体完成;三层砌体完成至第一道圈梁。

4、报批报建工作

(1)征地工作继续跟进;

(2)正式用电报装跟进;

(3)正式用水报装跟进;

(4)正式开口跟进。

   三、本周主要存在问题及采取措施

(1) 五一后请甲方尽快确定装修方案,方便现场后续工作的开展。

(2) 智能方面请业主尽快进一步对接,确保装修。

(3) 由于施工经费吃紧,第12期进度款申请已上报,请甲方尽快审批拨款。

(4) 甲方所采购的电梯、空调多联机、太阳能等大型设备进度情况为:电梯5月18日开标;空调多联机5月17日开标,另外太阳能尚未确定;大型设备未能按我司的计划表进场安装,对后续施工工序有所耽误进而影响工期,望甲方最迟在5月中旬安排进场对接。
