一、上周及本周工作内容
1、周会议情况
(1)项目周例会。
2、周设计工作内容
(1)设计人员根据现场出现的问题进行答复处理。
(2)室内装修方案完成并已发甲方确认。
3、周现场工作内容
(1)地下室:顶板后浇带砼浇捣完成。

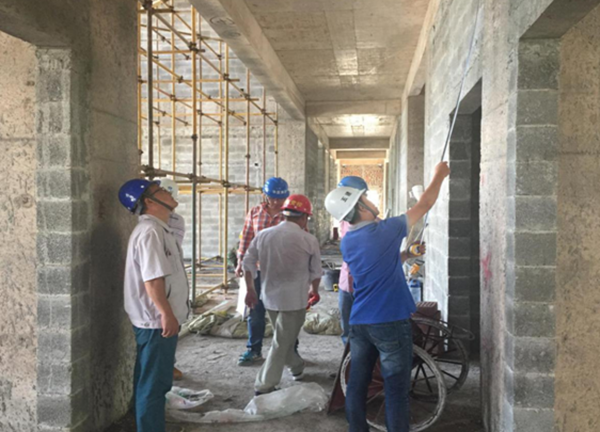

(2)公寓楼:内墙抹灰3层、11层、12层完成;外墙抹灰6~10层完成;水电开槽7~12层完成,8层预埋完成;消防管1~3层完成,主管安装至5层完成,立管安装至10层完成。
(3)教学楼:内墙抹灰高度现场确认完成,西面山墙3~4层外墙抹灰。
(4)活动中心:砌体3层完成到第一道圈梁,圈梁砼浇捣完成。
(5)整理及处理现场联系单及来往函件等。
4、安全、文明施工、环境管理情况
(1)现场安全文明施工;
(2)现场作业人员三级安全教育、技术交底;
(3)现场工完场清安排落实;
(4)现场昼夜噪声控制、现场道路打扫等符合规范要求。
5、报批报建工作
(1)正式用电申报:供电局派人核验现场。
(2)正式大门开口按审核意见补全材料。
(3)正式用水报装继续跟踪。
(4)征地工作继续跟进办理。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)根据现场问题及时答复处理。
3、现场工作计划
(1)公寓楼:外墙抹灰2~6层完成;内墙抹灰7~10层完成;水电开槽2~7层完成,预埋4~7层完成;消防管安装4~6层完成;栏杆全部安装完成。
(2)教学楼:外墙抹灰3~4层完成,内墙挂网、冲筋等抹灰前准备工作完成。
(3)活动中心:2层砌体全部完成;3层砌体完成70%。
4、报批报建工作
(1)征地工作继续跟进;
(2)正式用电报装跟进;
(3)正式用水报装跟进;
(4)正式大门开口跟进。
三、本周主要存在问题及采取措施
(1) 装修方案已完成,已发送给甲方,请需尽快确认。
(2) 智能方面请业主5月10日前派专员进行与现场对接,避免后期返工。
(3) 请业主方尽快完成大型设备采购。
