一、上周及本周工作内容

1、周会议情况

   (1)项目周例会;

2、周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。

3、周现场工作内容

(1)公寓楼:屋面女儿墙抹灰完成、挂瓦钢筋网片安装完成;屋面上人楼梯间抹灰完成;铝合金窗框安装完成70%;卫生间找平完成12~10层。

(2)教学楼:屋面女儿墙抹灰完成、挂瓦钢筋网片安装完成;屋面上人楼梯间抹灰完成;雨水管空调管安装完成;照明应急穿线完成70%。

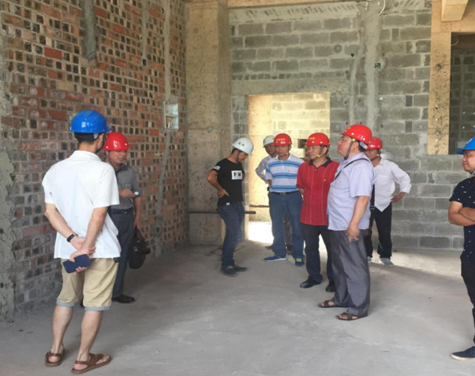

(3)活动中心:三层砌体全部完成。

(4)地下室:砌体完成20%。

4、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场作业人员三级安全教育、技术交底;

(3)现场工完场清安排落实;

(4)现场昼夜噪声控制、现场道路打扫等符合规范要求

(5)外架清理。

5、报批报建工作

(1)正式用电申请供电局已审核完毕,反馈材料已拿回建设单位盖章,继续跟踪。

(2)大门开口材料规划局已审核,现正在按审核意见进行修改完善。

(3)正式用水报装:施工合同已发至业主方,须尽快完善手续。

(4)门牌号办理:玉洞派出所领导告知需房产证才能进行门牌号办理,计划进一步沟通。

(5)征地工作继续跟进办理。

   二、下周工作计划

1、拟召开会议

(1)项目周例会;

(2)卫生间洁具专题讨论会。

2、设计工作

(1)根据现场问题及时答复处理。

3、现场工作计划

(1)公寓楼:卫生间找平完成10~8层;铝合金门窗安装完成。

(2)教学楼:2~4层内墙抹灰完成;女儿墙挂瓦完成;屋面找平层施工完成;铝合金窗框安装完成。

(3)活动中心:外墙抹灰2~3层完成;内墙喷浆挂网完成。

(4)地下室:砌体完成50%。

4、报批报建工作

(1)征地工作继续跟进;

(2)正式用电报装跟进;

(3)正式用水报装跟进;

(4)正式大门开口跟进。

   三、本周主要存在问题及采取措施

(1) 协调施工方增加作业人员加快现场施工进度,确保按时交付使用。

(2) 电梯、多联机需尽快安排进场施工。

(3) 卫生间洁具的品牌及类型选下周将开展专题讨论会进行确认。
