一、上周及本周工作内容

1、周会议情况

   (1)公寓楼标间卫生间洁具方案专题讨论会;

2、周设计工作内容

(1)设计人员根据现场出现的问题进行答复处理。

3、周现场工作内容

(1)公寓楼:卫生间找平完成12~4层;除12层外铝合金窗框安装完成。

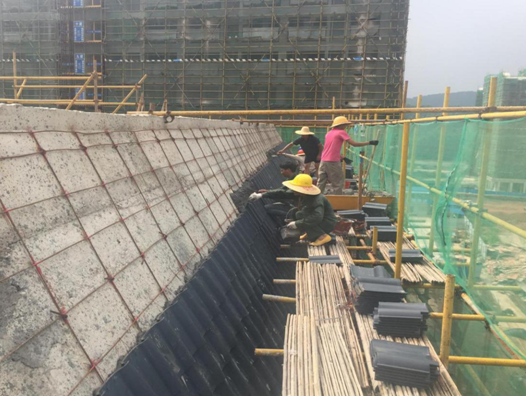

(2)教学楼:屋面女儿墙东面挂瓦完成;内墙抹灰2~4层完成。

(3)活动中心:3层外墙抹灰完成。

(4)地下室:砌体完成50%。

(5)各方联合进行现场外墙涂料样板确认。

4、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场作业人员三级安全教育、技术交底;

(3)现场工完场清安排落实;

(4)现场昼夜噪声控制、现场道路打扫等符合规范要求

(5)外架清理。

5、报批报建工作

(1)正式用电:与广西金网电业有限公司就项目正式用电的受电工程设计、施工及设备材料供应事宜进行对接,已将供电方案协议复印件提供给对方。

(2)正式大门开口:方案完善中,下周提交至规划局。

(3)正式用水报装:施工合同已发至业主方,须尽快完善手续。

(4)征地工作继续跟进办理。

   二、下周工作计划

1、拟召开会议

(1)项目周例会;

2、设计工作

(1)根据现场问题及时答复处理。

3、现场工作计划

(1)公寓楼:卫生间找平全部完成;屋面找平施工完成60%。

(2)教学楼:内墙抹灰全部完成;女儿墙挂瓦全部完成;屋面找平施工完成60%。

(3)活动中心:外墙抹灰2~3层完成;内墙喷浆挂网完成。

(4)地下室:砌体完成90%。

4、报批报建工作

(1)征地工作继续跟进;

(2)正式用电报装跟进;

(3)正式用水报装跟进;

(4)正式大门开口跟进。

   三、本周主要存在问题及采取措施

(1)协调施工方增加作业人员加快现场施工进度,确保按时交付使用。

(2)电梯、多联机需尽快安排进场施工。

(3)请业主方尽快确认卫生间洁具方案。

(4)外墙贴砖改真石漆是否可行,待样板出来后再进行确认。

(5)教学楼二层靠门厅侧栏杆按装修方案更改,原栏杆作为多联机维护栏杆使用。
