一、上周及本周工作内容

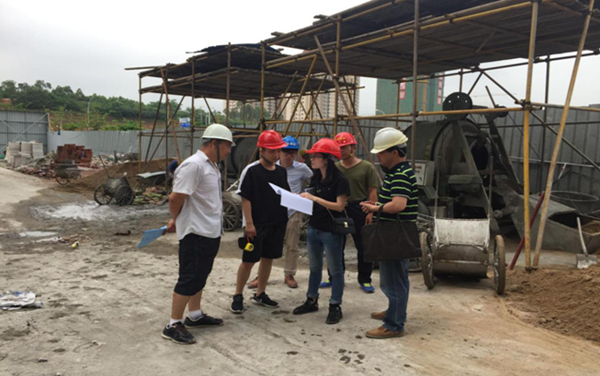

1、周会议情况
(1)项目周例会;
2、周设计工作内容
(1)设计人员根据现场出现的问题进行答复处理。
(2)装修设计图纸深化设计,活动中心已完成。
3、周现场工作内容
(1)公寓楼:卫生间找平完成至3层;外墙窗边收尾5~12层完成;走道穿线12~9层完成。
(2)教学楼:屋面女儿墙挂瓦完成;内墙抹灰除楼梯间外全部完成;铝合金门窗窗框安装完成;屋面找平反梁抹灰工序完成。
(3)活动中心:外墙抹灰3~2层完成;内墙挂网喷浆完成90%;窗框安装完成50%;1~2层强电穿线完成。
(4)地下室:砌体完成。

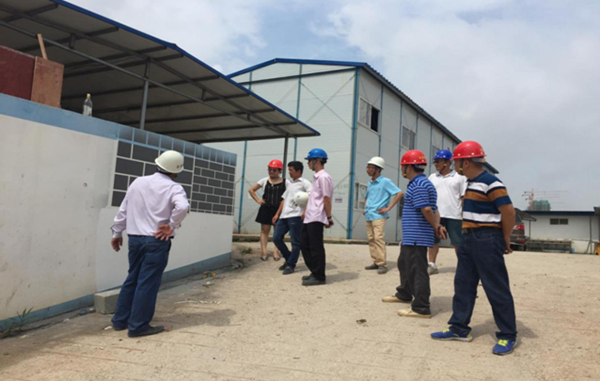

(5)广西金网电业有限公司及设计院人员就受电工程事宜到现场进行勘察对接。

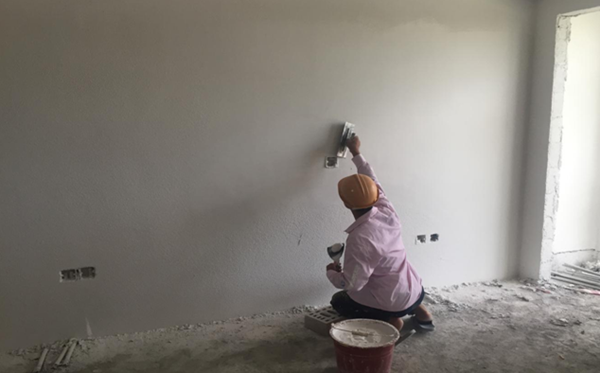

(5)各方联合查看公寓楼标间刮腻子样板房及真石漆样板。
4、安全、文明施工、环境管理情况
(1)现场安全文明施工;
(2)现场作业人员三级安全教育、技术交底;
(3)现场工完场清安排落实;
(4)现场昼夜噪声控制、现场道路打扫等符合规范要求;
(5)场地废料处理。
5、报批报建工作
(1)正式用电:正在与供电局负责人深入沟通明确合同界限。
(2)正式大门开口:按规划局意见完善大门开口方案,完成后提交规划局审批。
(3)正式用水报装:报装合同业主方还在走流程,请尽快审核办理。
(4)征地工作请业主尽快协调办理。
二、下周工作计划
1、拟召开会议
(1)项目周例会;
2、设计工作
(1)根据现场问题及时答复处理。
3、现场工作计划
(1)公寓楼:屋面找平施工完成;屋面女儿墙挂瓦完成40%;抗裂砂浆二次收面完成;走道桥架12~7层完成;走道强电穿线9~3层完成;消防补水管安装1~12层完成。
(2)教学楼:楼梯间内墙抹灰完成;屋面找平施工完成;抗裂砂浆二次收面完成。
(3)活动中心:外墙抹灰全部完成;内墙抹灰完成60%。
4、报批报建工作
(1)征地工作继续跟进;
(2)正式用电报装跟进;
(3)正式用水报装跟进;
(4)正式大门开口跟进。
三、本周主要存在问题及采取措施
(1)请业主方尽快通知多联机进场施工。
(2)经过各方沟通卫生间洁具方案选定办法通过现场实体样板进行确定,样板已落实施工方安排。
(3)教学楼外墙贴砖规格及颜色已经过各方及设计人员确认。
(4)请业主方尽快提供卫生间冷热水管预埋间距,以便现场预埋水管。
(5)公寓楼阳台门设计图纸为实木门,经过现场沟通考虑到其耐久性问题,建议将其改为铝合金门或朔钢门,将通过上函给业主方确认。
