一、上周及本周工作内容

1、周会议情况

   1)项目周例会;

2、周设计工作内容

1)设计人员根据现场出现的问题进行答复处理。

2)装修设计图纸深化设计已完成。

3、周现场工作内容

1)公寓楼:屋面挂瓦完成50%;抗裂砂浆二次收面完成70%;走道强电穿线完成9~5层;消防补水管安装完成1~5层。

2)教学楼:内墙抹灰楼梯间完成;抗裂砂浆二次收面完成70%

3)活动中心:外墙抹灰全部完成。

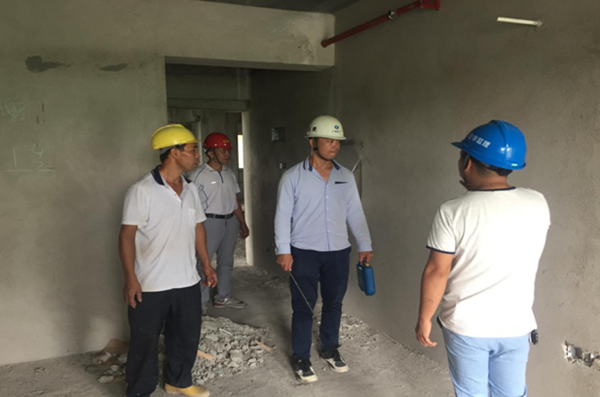

4)公寓楼内墙抹灰缺陷修补各方联合验收。

5)各方联合查看公寓楼标间卫生间洁具方案样板。

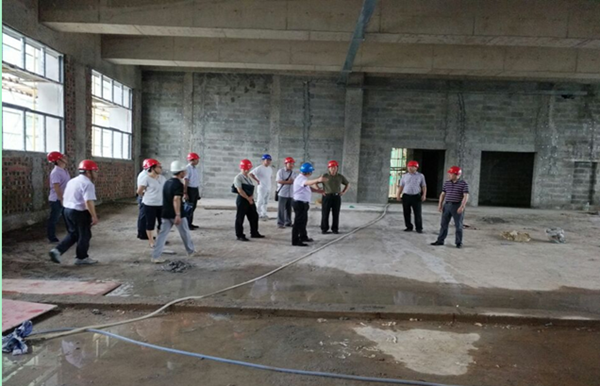

6)纪委领导到现场进行参观指导。

4、安全、文明施工、环境管理情况

1现场安全文明施工;

2)现场作业人员三级安全教育、技术交底;

3)现场工完场清安排落实;

(4)现场昼夜噪声控制、现场道路打扫等符合规范要求

(5)场地废料处理。

5、报批报建工作

1)正式用电:已与供电局确认用电协议中红线外从39号杆到开闭所的施工是由业主负责,红线内配电系统属于总承包合同范围内。

2)正式大门开口:材料规划局已基本审核通过,并已到现场进行核验。

3)正式用水报装:报装合同业主方还在走流程。

4)征地工作请业主尽快协调办理。

   二、下周工作计划

1、拟召开会议

1)项目周例会;

2)装修深化设计图纸内审会。

2、设计工作

1)根据现场问题及时答复处理。

3、现场工作计划

1)公寓楼:屋面女儿墙挂瓦完成;外墙刮腻子开始;卫生间防水完成20%

2)教学楼:外墙刮腻子完成30%;外墙贴砖开始;卫生间找平完成;屋面找平完成50%

3)活动中心:内墙抹灰完成;卫生间找平完成30%

4)地下室:砖墙抹灰开始。

4、报批报建工作

1)征地工作继续跟进;

2)正式用电报装跟进;

3)正式用水报装跟进;

4)正式大门开口跟进。

   三、本周主要存在问题及采取措施

(1)装修方案深化设计已完成,电子版已发给各方,请提前看图,计划下周一进行图纸内审工作。

(2)多联机施工单位尚未见进场,请业主督促其进场施工。
