一、上周及本周工作内容
1 、周会议情况
(1)项目周例会。
2 、周设计工作内容
(1)设计人员根据现场出现的问题进行答复处理。
(2)装修深化设计图纸调整。
3 、周现场工作内容
(1)公寓楼:吊顶龙骨安装12~10层完成;内墙刮第一道腻子12~8层完成;外墙第一遍腻子12~4层完成;消防试水12~11层完成;桥架安装12~4层完成。
(2)教学楼:屋面找平及圆弧角施工完成;屋面女儿墙刮腻子完成30%;内墙刮第一道腻子4层完成80%、3层完成60%;外墙刮腻子完成;外墙贴砖完成70%;卫生间找平完成。

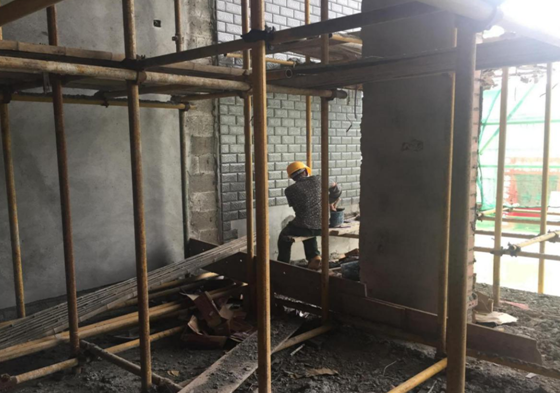

(3)活动中心:女儿墙挂瓦完成;内墙抹灰完成。
(4)地下室:车道砌体完成。
(5)联合各方到建材市场对卫生间洁具及门进行实地考察。

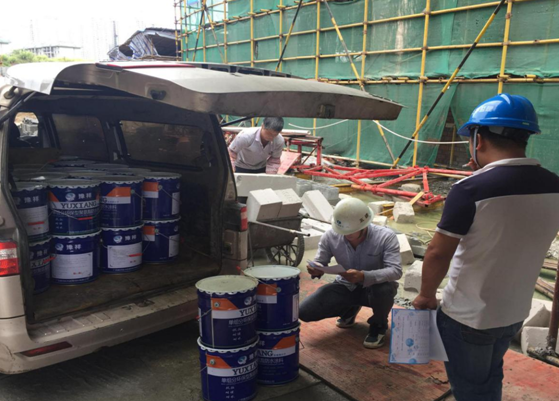

(6)联合各方确认防水涂料进场。
(7)联合各方见证公寓楼11~12层消防试水。
(8)联合各方对卫生间洁具、门、地板砖、吊顶、灯样板进行现场确认。
4 、安全、文明施工、环境管理情况
(1)现场安全文明施工;
(2)现场作业人员三级安全教育、技术交底;
(3)现场工完场清安排落实;
(4) 现场昼夜噪声控制、现场道路打扫等符合规范要求 ;
(5) 场地材料清理外运。
5 、报批报建工作
(1)正式用电:设计院正在出方案,报价争取下周完成。
(2)正式大门开口:材料规划局已审核通过,缴费完即可办理相关证明。
(3)正式用水报装:报装合同业主方正在走流程。
(4)征地工作请业主尽快协调办理。
(5)墙改办外墙保温验收资料正在收集,争取下周通知墙改办到现场验收。
二、下周工作计划
1 、拟召开会议
(1)项目周例会;
2 、设计工作
(1)根据现场问题及时答复处理。
(2)室内装修图争取下周出白图发给各方使用。
3 、现场工作计划
(1)公寓楼:吊顶龙骨安装至5层完成;内墙刮腻子完成至4层;外墙刮腻子完成90%;消防试水完成80%;桥架安装完成。
(2)教学楼:外墙贴砖完成;内墙刮腻子完成;室内找平清理完成80%。
(3)活动中心:卫生间找平完成;外墙刮腻子完成50%。
(4)地下室:抹灰完成;找平施工完成50%。
4 、报批报建工作
(1)征地工作继续跟进;
(2)正式用电报装跟进;
(3)正式用水报装跟进;
(4 )正式大门开口跟进。
三、本周主要存在问题及采取措施
(1)活动中心装修图已完成,已发函给业主方,请贵方转交工会方于7月14日前给我方进行书面确认答复。
(2)请各方加大力度协调多联机施工单位让其尽快进场施工。
