一、上周及本周工作内容

1 、周会议情况

(1)无

2 、周设计工作内容

(1)装修深化设计图纸修改完成。

3 、周现场工作内容

(1)公寓楼:吊顶龙骨安装12~3层完成,12~10层面板完成;内墙刮腻子12~6层完成;外墙腻子12~1层完成;消防试水12~6层完成;桥架安装12~1层完成。卫生间防水完成50%。

(2)教学楼:屋面防水施工完成50%;屋面女儿墙刮腻子完成;内墙刮第一道腻子层完成80%;外墙刮腻子完成,涂料完成50%;外墙贴砖完成;卫生间防水完成。

(3)活动中心:外墙挂腻子完成30%。

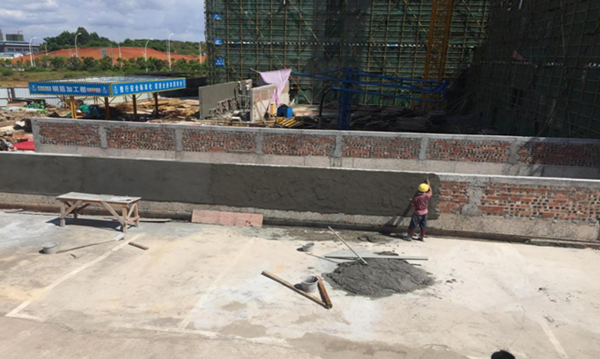

(4)地下室:车道女儿墙抹灰完成;通风管安装完成85%。

(5)各方现场联合确认地板、波导线、踢脚线、楼梯踏步砖,木地板等品牌及款式。

4 、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场作业人员三级安全教育、技术交底;

(3)外架清理;

(4) 现场昼夜噪声控制、现场道路打扫等符合规范要求

(5) 场地材料清理外运。

5 、报批报建工作

(1)正式用电:正在沟通设计院出方案。

(2)正式大门开口办理:费用已缴。

(3)正式用水报装:报装合同业主方正在走流程。

(4)征地工作请业主尽快协调办理。

(5)墙改办外墙保温验收通过。

   二、下周工作计划

1 、拟召开会议

(1)项目周例会;

2 、设计工作

(1)根据现场问题及时答复处理。

(2)室内装修图本周出白图发给各方使用,正式图报出。

3 、现场工作计划

(1)公寓楼:房间吊顶12~2层基本完成;内墙刮腻子完成至3层;外墙刮腻子完成,涂料完成30%;消防试水完成至2层;卫生间防水完成80%;屋面防水完成60%。

(2)教学楼:外墙涂料完成;内墙刮腻子完成;屋面防水完成。

(3)活动中心:卫生间防水完成;外墙挂腻子完成。

(4)地下室:通风管安装完成,地下室清理。

4 、报批报建工作

(1)征地工作继续跟进;

(2)正式用电报装跟进;

(3)正式用水报装跟进;

(4)正式大门开口跟进。

   三、本周主要存在问题及采取措施

(1)活动中心的装修图根据业主方的回复,我方将按该回复意见执行。

(2)经过各方的努力及配合,我方与多联机施工单位已达成进场意见,请业主方督进。

业主方除多联机空调外的其他大型设备需请尽快进场安装。
