一、上周及本周工作内容

1 、周会议情况

1)无

2 、周设计工作内容

1)装修深化设计图纸修改完成,并已分发白图给各方使用。

3 、周现场工作内容

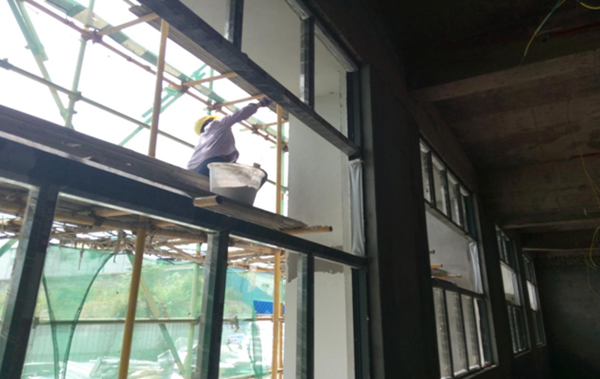

1)公寓楼:房间吊顶龙骨安装12~2层完成,12~5层面板完成;内墙刮腻子12~3层完成;外墙涂料12~9层完成;消防试水12~2层完成;卫生间防水完成95%;走道吊顶骨架施工。

2)教学楼:屋面防水施工完成60%34层室内地坪清理完成,内墙刮腻子完成70%;固定玻璃安装完成50%;外墙24层涂料完成,外架开始拆除。

3)活动中心:内墙刮腻子完成20%;外墙刮腻子完成70%

4)地下室:墙体抹灰完成,墙体刮白完成20%

5)各方现场联合确认真石漆规格色调;卫生间洁具管道尺寸样板确认;现场吊顶安装样板确认。

4 、安全、文明施工、环境管理情况

1现场安全文明施工;

2)现场作业人员三级安全教育、技术交底;

3)外架清理,拆架交底;

(4) 现场昼夜噪声控制、现场道路打扫等符合规范要求

(5) 场地材料清理外运等。

(6) 地下室抽水等。

5 、报批报建工作

1)正式用电:设计院出方案。

2)联系沟通白蚁办到场对木质防火门框进行防治。

3)正式用水报装:报装合同业主方正在走流程。

4)征地工作请业主尽快协调办理。

5)墙改办外墙保温验收通过。

   二、下周工作计划

1 、拟召开会议

1)项目周例会;

2 、设计工作

1)根据现场问题及时答复处理。

2)室内装修图正式图报出。

3 、现场工作计划

1)公寓楼:房间吊顶完成;走道吊顶龙骨安装完成30%;内墙刮腻子完成;外墙涂料完成50%;卫生间排污管道安装完成30%;屋面防水完成80%

2)教学楼:外墙涂料完成;室内地坪清理完成;外架拆除完成50%;屋面防水完成80%

3)活动中心:内墙刮腻子完成3层完成;外墙刮腻子完成;涂料完成30%

4)地下室:刮白完成35%;清理完成20%

4 、报批报建工作

1)征地工作继续跟进;

2)正式用电报装跟进;

3)正式用水报装跟进;

4)白蚁到场喷洒。

   三、本周主要存在问题及采取措施

(1) 活动中心的装修材料较多请业主方解决现场确认事宜。

(2) 经过各方的努力及配合,我方与多联机施工单位已签完配合协议,请业主方督进安装。

(3) 业主方除多联机空调外的其他大型设备需请尽快进场安装。
