一、本周工作内容

1 、本周会议情况

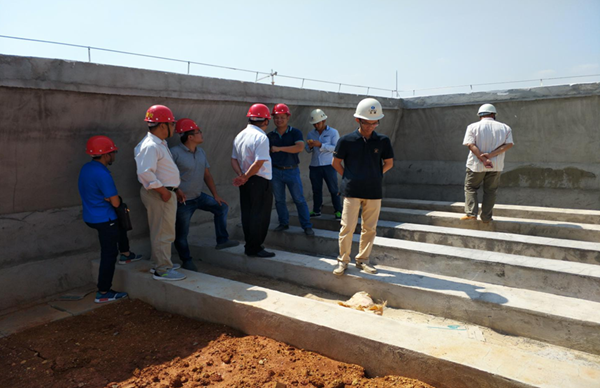

项目周例会

2 、本周设计工作内容

(1)根据现场反馈的问题对接处理。

3 、本周现场工作内容

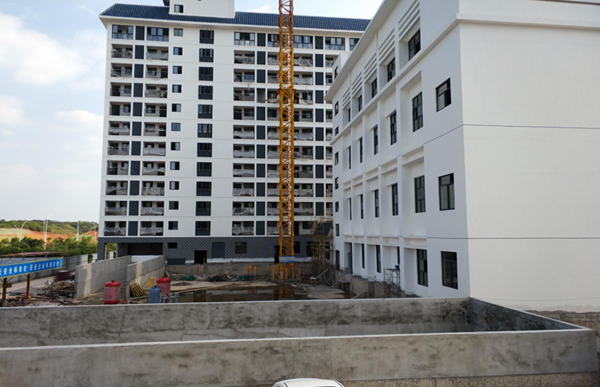

(1)公寓楼:墙面腻子施工完成60%;水电线盒开关插座完成50%;一层铝合金窗安装完成;一层管沟回填完成50%;2层及以上地面公共走道、阳台等地砖完成。

(2)教学楼:室内开关及线盒安装完成;实木门安装完成20%;物料提升机拆除完成;施工洞口修补完成。

(3)地下室:人防设备安装及通风管道设备安装完成70%;水电消防安装完成70%;地下室内墙刮白完成90%。

(4)公寓楼及活动场所二层女儿墙琉璃瓦施工完成50%。

(5)协调处理施工过程中存在的问题。

4 、安全、文明施工、环境管理情况

(1)现场安全文明施工;

(2)现场工完场清及材料清理;

(3)现场垃圾粉尘控制符合规范;

(4)噪声、光污染等管理控制。

5 、报批报建工作

(1)土地证方面正在办理拆迁签章手续;

(2)正式用电设计院方案已出,报价也已报业主方,请业主方尽快榷商;

(3)正式用水报装请业主方经快配合办理,以免影响后期用水;

(4)正式大门开口规划许可证及图纸已取回,原件业主方保管,现场各方留复印件;

(5)正式雨污水排放规划许可证办理流程已了解清楚,下一步收集材料。

(6)安全文明措施费退费完成。

二、下周工作计划

1 、拟召开会议

项目周例会

2 、设计工作

(1)设计人员根据现场出现的问题进行答复处理。

(2)分发已取回的设计变更。

3 、现场工作

(1)活动中心:与业主方再进行精装修方案沟通讨论,如尚不能确认的情况下,现场将按原合同内容进行装修处理;

(2)公寓楼:墙面面层腻子完成80%;水电线盒开关插座完成60%;楼层清理;实木门开始安装;木地板进场并准备施工。

(3)教学楼:实木门安装40%;木地板开始施工;灯具开始施工;吊顶收尾;施工洞口修补;楼层清理。

(4)地下室:人防设备安装及通风管道设备安装完成80%;水电消防安装完成80%;地下室内墙刮白基本完成。

(5)协调处理施工过程中存在的问题。

4 、报批报建工作

(1)土地证方面正在办理拆迁签章手续;

(2)正式用电设计院方案已出,报价也已报业主方,请业主方尽快榷商;

(3)正式用水报装请业主方经快配合办理,以免影响后期用水;

(4)收集正式雨污水排放规划许可证材料。

三、主要存在问题采取措施

(1)活动中心精装修费用大约300万元左右不含在合同范围内,我方已发函给党校,目前发函日期已过,而工期较为紧张,我方计划下周再次发函业主方进行明确。

(2)剩余项目资金业主方已落实,现场倒排施工计划,将剩余的工作内容按业主方的计划进行落实到位。

(3)请业主方尽快安排电梯方进场对接,以便现场移交并完成收尾工作。
